Jakie dokumenty do odbioru domu? Sprawdź listę i formalności

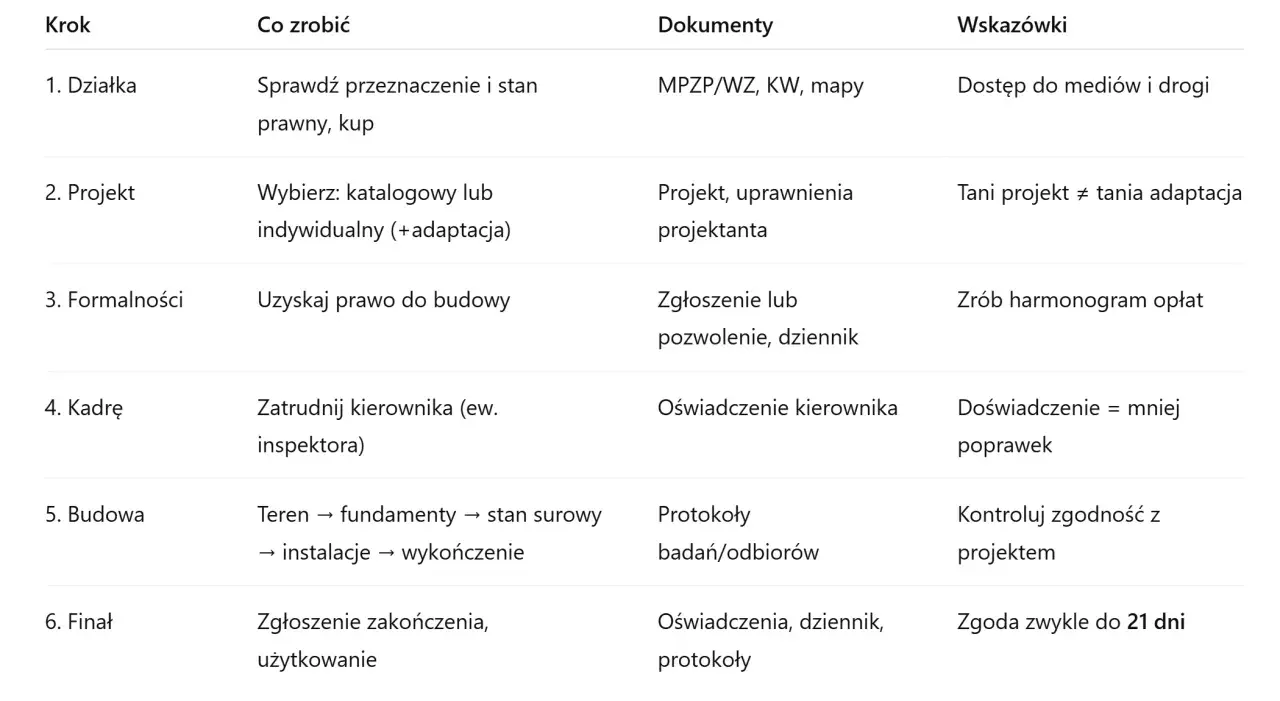

Tabela przedstawia kroki budowy domu i jakie dokumenty do odbioru domu są potrzebne na każdym etapie.

Napisano przez

Jerzy Kowalski

Opublikowano

25 sie 2026

Spis treści

Niezależnie od tego, czy dom odbierasz od dewelopera, czy kończysz własną budowę, dokumenty trzeba uporządkować w tej samej logice: najpierw technika, potem urząd. Pytanie o to, jakie dokumenty do odbioru domu trzeba zebrać, najlepiej rozbić na dwa etapy, bo każdy z nich ma inną rolę i inny komplet papierów. W praktyce to właśnie tu najczęściej giną dni, a czasem całe tygodnie.

Najpierw zbierz dwa różne komplety dokumentów, a dopiero potem zamykaj budowę

  • Odbiór techniczny to kontrola jakości i usterek, a zawiadomienie o zakończeniu budowy to formalność urzędowa.
  • Do urzędu najważniejsze są: projekt techniczny, oświadczenie kierownika budowy, geodezyjna inwentaryzacja powykonawcza i wymagane protokoły instalacji.
  • Przy domu jednorodzinnym zwykle wystarcza zawiadomienie o zakończeniu budowy, a nie pełne pozwolenie na użytkowanie.
  • Brak podpisu, nieaktualny protokół albo zmiany w projekcie bez opisu to najczęstsze powody opóźnień.
  • Złożenie zawiadomienia dla domu jednorodzinnego jest co do zasady bezpłatne, ale przy pełnomocniku może pojawić się opłata skarbowa.

Najpierw rozdziel odbiór techniczny od formalnego zakończenia budowy

Ja zawsze zaczynam od tego rozróżnienia, bo wiele osób wrzuca wszystko do jednego worka. Odbiór techniczny to spotkanie z wykonawcą, deweloperem albo ekipą, podczas którego sprawdzasz jakość robót, zapisujesz usterki i ustalasz termin ich naprawy. Formalne zakończenie budowy to już kontakt z nadzorem budowlanym i komplet dokumentów, dzięki którym możesz legalnie zamieszkać w domu.

To ważne, bo jeden protokół nie zastępuje drugiego. Możesz mieć świetnie spisany protokół odbioru z listą wad, a mimo to nadal nie mieć prawa do użytkowania budynku. I odwrotnie: możesz złożyć poprawne zawiadomienie, ale jeśli nie wyłapiesz usterek wcześniej, ich naprawa później będzie trudniejsza i bardziej kosztowna. Dlatego ja traktuję te dwa etapy jak dwie osobne bramki, które trzeba przejść po kolei.

W praktyce najpierw dom „zamykam” od strony wykonawczej, a dopiero potem od strony urzędowej. Taka kolejność oszczędza nerwów i zmniejsza ryzyko, że urząd albo wykonawca odeślą cię po brakujące dokumenty.

Dokumenty, które przygotowuję do odbioru technicznego domu

Przy technicznym przekazaniu domu nie chodzi wyłącznie o podpisanie kartki. Tu liczy się dowód, że budynek został wykonany zgodnie z umową, projektem i sztuką budowlaną. Jeśli mam wskazać zestaw, który naprawdę warto mieć pod ręką, wygląda on tak:

  • umowa z wykonawcą lub deweloperem wraz z aneksami, bo to ona pokazuje zakres prac i standard wykończenia;
  • projekt budowlany i rysunki robocze, żeby szybko porównać stan faktyczny z założeniami;
  • dziennik budowy, jeśli prowadzono go przy inwestycji, bo ułatwia odtworzenie przebiegu robót i zmian;
  • protokóły odbiorów częściowych instalacji i prac zakrywanych, zwłaszcza jeśli nie wszystko da się już później obejrzeć;
  • instrukcje obsługi, karty gwarancyjne i dane serwisowe urządzeń, takich jak piec, rekuperacja, pompa ciepła, brama czy automatyka domowa;
  • protokół przekazania kluczy, pilotów i liczników, bo ten detal później bywa zaskakująco ważny;
  • lista usterek z terminem ich usunięcia, najlepiej spisana od razu w trakcie oględzin;
  • potwierdzenia odbioru przyłączy i instalacji, jeśli były już wykonywane i odbierane osobno.

W domu jednorodzinnym szczególnie pilnuję instalacji. Elektryka, gaz, wentylacja, komin, ogrzewanie, woda i kanalizacja wyglądają „gotowo” bardzo różnie, ale z punktu widzenia użytkownika każda z tych rzeczy potrafi później generować koszty, jeśli odbiór został przeprowadzony powierzchownie. Ja wolę spędzić dodatkową godzinę na weryfikacji papierów niż miesiąc na korespondencji o poprawki.

Jeżeli odbierasz dom od dewelopera, ten zestaw często uzupełnia jeszcze dokumentacja informacyjna od inwestora: dane gwarancyjne, numer kontaktowy do serwisu, instrukcje eksploatacji i spis urządzeń zamontowanych w budynku. To nie zawsze są dokumenty „urzędowe”, ale bez nich późniejsza eksploatacja bywa po prostu chaotyczna.

Jakie załączniki składa się przy zawiadomieniu o zakończeniu budowy

Tu wchodzimy w część urzędową. W 2026 r. dla domu jednorodzinnego najczęściej składa się zawiadomienie o zakończeniu budowy na formularzu PB-16a, a GUNB wskazuje, że do użytkowania można przystąpić po 14 dniach bez sprzeciwu organu. Ja rekomenduję trzymać się aktualnego formularza i załączników wskazanych w nim, bo to właśnie one są dla urzędu punktem odniesienia.

Dokument Po co jest potrzebny Kiedy zwykle się pojawia
Projekt techniczny z naniesionymi zmianami Pokazuje, co faktycznie zostało zbudowane i czy zmiany są opisane poprawnie Praktycznie zawsze przy obecnym trybie zakończenia budowy
Oświadczenie kierownika budowy Potwierdza zgodność wykonania obiektu z projektem, przepisami i doprowadzenie terenu do porządku Standardowo przy domu z kierownikiem budowy
Oświadczenie o właściwym zagospodarowaniu terenów przyległych Potwierdza, że teren wokół budynku został przygotowany tak, by można było bezpiecznie korzystać z obiektu Gdy eksploatacja domu zależy od takiego zagospodarowania
Protokół badania szczelności instalacji gazowej Potwierdza bezpieczeństwo jednej z najbardziej wrażliwych instalacji w domu Jeśli w budynku jest gaz
Dokumentacja geodezyjna z inwentaryzacji powykonawczej Pokazuje rzeczywiste usytuowanie budynku względem działki i projektu Przy praktycznie każdej zakończonej budowie domu
Decyzja zezwalająca na eksploatację urządzenia technicznego Dotyczy urządzeń, które wymagają osobnej zgody na użytkowanie Jeżeli takie urządzenie występuje
Oświadczenie o braku sprzeciwu lub uwag ze strony Sanepidu i PSP Potwierdza, że właściwe organy nie zgłaszają zastrzeżeń w sprawach objętych ich kompetencją Tylko wtedy, gdy dany dom albo jego część tego wymaga
Pełnomocnictwo Uprawnia do działania w imieniu inwestora Gdy sprawę składa pełnomocnik

Warto pamiętać o jednej praktycznej rzeczy: jeśli inwestycja miała w pozwoleniu dodatkowe warunki, urząd może poprosić także o inne dokumenty potwierdzające ich spełnienie. To bywa na przykład potwierdzenie odbioru przyłączy, dodatkowe protokoły instalacyjne albo rysunki z naniesionymi zmianami. GUNB podaje też, że dokumenty elektronicznie podpisane są traktowane jako oryginały, a skany czy zdjęcia zwykle wystarczają dla pozostałych załączników, z wyjątkiem pełnomocnictwa.

Jest jeszcze jeden ważny wyjątek: jeśli budowa była prowadzona w uproszczonym trybie, na przykład dla domu do 70 m² bez kierownika budowy, część dokumentów zastępują oświadczenia inwestora. W takich przypadkach nie opierałbym się na ogólnych poradach z internetu, tylko sprawdził dokładnie podstawę swojej budowy i formularz właściwy dla konkretnej inwestycji.

Kiedy potrzebne jest pozwolenie na użytkowanie zamiast samego zawiadomienia

W przypadku domu jednorodzinnego najczęściej wystarcza samo zawiadomienie o zakończeniu budowy. To dobra wiadomość, bo procedura jest prostsza i zwykle szybsza. Nie zawsze jednak można poprzestać na milczącej zgodzie organu. W niektórych sytuacjach decyzja o pozwoleniu na użytkowanie jest wymagana albo po prostu rozsądniejsza, bo wynika z warunków pozwolenia na budowę.

  • Jeśli decyzja o pozwoleniu na budowę wyraźnie nakazuje uzyskać pozwolenie na użytkowanie, nie ma drogi na skróty.
  • Jeśli obiekt ma elementy wymagające dodatkowej kontroli, organ może oczekiwać mocniejszego domknięcia formalności.
  • Jeśli wolisz sam wystąpić o pozwolenie na użytkowanie, możesz to zrobić zamiast samego zawiadomienia.
  • Jeżeli po złożeniu zawiadomienia urząd wezwie do uzupełnienia braków, termin się wydłuży do czasu ich poprawienia.

Tu liczy się prosty mechanizm: po złożeniu kompletnego zawiadomienia nadzór budowlany ma 14 dni na sprzeciw albo wezwanie do uzupełnienia dokumentów. Jeśli nie reaguje, można legalnie rozpocząć użytkowanie. W praktyce to właśnie ten etap bywa najbardziej frustrujący, bo nawet drobny brak formalny potrafi zatrzymać cały proces. Dlatego ja przed wysyłką zawsze sprawdzam, czy każdy załącznik ma podpis, aktualną datę i spójność z projektem.

Jeśli chcesz wprowadzić się szybko, nie próbuj „przyspieszać” kosztem kompletności. Dom zamieszkany bez domkniętych formalności to ryzyko, którego nie warto brać na siebie, zwłaszcza gdy w grę wchodzi późniejsze ubezpieczenie, sprzedaż albo spór z wykonawcą.

Najczęstsze braki, które opóźniają odbiór

Najwięcej problemów widzę nie w samych dokumentach, tylko w ich jakości. Na papierze wszystko wygląda dobrze, ale w praktyce jeden brak potrafi wywrócić termin odbioru. Z mojej perspektywy najczęściej psują sprawę te błędy:

  1. Brak podpisu albo niewłaściwy podpis na oświadczeniu kierownika budowy, protokole lub pełnomocnictwie.
  2. Nieopisane zmiany w projekcie, choć w rzeczywistości dom został wykonany inaczej niż w zatwierdzonej dokumentacji.
  3. Nieaktualne protokoły instalacyjne, zwłaszcza przy gazie, wentylacji i pomiarach elektrycznych.
  4. Brak geodezyjnej inwentaryzacji powykonawczej, którą inwestorzy często odkładają na ostatnią chwilę.
  5. Pełnomocnictwo złożone w niewłaściwej formie albo bez opłaty skarbowej, jeśli jest wymagana.
  6. Braki w porządku na budowie, czyli teren formalnie „zakończony”, ale faktycznie nadal wyglądający jak plac robót.
  7. Mylenie dokumentów technicznych z urzędowymi, przez co ktoś przywozi protokół odbioru od wykonawcy zamiast załączników dla nadzoru budowlanego.

Ja mam jedną prostą zasadę: wszystko, co budzi choć cień wątpliwości, trzeba wyjaśnić przed złożeniem zawiadomienia, a nie po wezwaniu z urzędu. To oszczędza czas, bo każde uzupełnienie dokumentów resetuje spokój inwestora i często przesuwa dzień wprowadzenia się.

Warto też trzymać spójność między tym, co zapisano w protokołach instalacyjnych, a tym, co jest w projekcie i oświadczeniu kierownika budowy. Nadzór budowlany bardzo szybko wyłapuje rozjazdy, a potem problemem nie jest już brak jednego papieru, tylko konieczność tłumaczenia całej dokumentacji.

Domowe archiwum po odbiorze oszczędza najwięcej nerwów

Po odbiorze wielu inwestorów odkłada teczkę do szuflady i wraca do niej dopiero przy sprzedaży domu albo awarii. To błąd. Ja wolę mieć po zakończeniu budowy jeden uporządkowany pakiet dokumentów, bo wtedy znacznie łatwiej załatwia się gwarancję, przeglądy, ubezpieczenie i ewentualne poprawki.

  • Zachowaj kopię zawiadomienia, potwierdzenie złożenia i całą korespondencję z urzędem.
  • Przechowuj protokóły odbiorów instalacji, bo później są potrzebne przy awariach i przeglądach.
  • Trzymaj świadectwo charakterystyki energetycznej, bo bywa potrzebne przy sprzedaży i formalnościach właścicielskich.
  • Zapisz w jednym miejscu gwarancje urządzeń, numery serwisowe i instrukcje obsługi.
  • Zrób cyfrowe skany dokumentów, ale trzymaj też papierowe oryginały najważniejszych załączników.

Jeśli miałbym zostawić jedną praktyczną zasadę, to tę: zbieraj wszystkie dokumenty od pierwszego odbioru instalacji do ostatniego podpisu, bo po zamknięciu budowy najdroższy nie jest brak papieru, tylko czas potrzebny na jego odtworzenie. Dobrze uporządkowana teczka naprawdę ułatwia życie, zwłaszcza gdy po kilku miesiącach wracasz do domu już nie jako inwestor, ale po prostu jako właściciel.

FAQ - Najczęstsze pytania

Odbiór techniczny to sprawdzenie jakości robót, spisanie usterek i ustalenie terminu ich usunięcia z wykonawcą, deweloperem albo ekipą. Zawiadomienie o zakończeniu budowy to już formalność urzędowa, dzięki której możesz legalnie zamieszkać w domu. Jedno nie zastępuje drugiego.

Najczęściej potrzebne są: projekt techniczny z naniesionymi zmianami, oświadczenie kierownika budowy, geodezyjna inwentaryzacja powykonawcza oraz wymagane protokoły instalacyjne, na przykład gazowe, jeśli dom ma gaz. W zależności od inwestycji urząd może poprosić też o dodatkowe dokumenty wynikające z warunków pozwolenia na budowę. W uproszczonych trybach część papierów zastępują oświadczenia inwestora.

Jeśli decyzja o pozwoleniu na budowę wprost tego wymaga, nie da się tego obejść. Pozwolenie bywa też potrzebne, gdy obiekt ma elementy wymagające dodatkowej kontroli albo gdy sam inwestor wybierze tę ścieżkę zamiast zwykłego zawiadomienia. Po złożeniu kompletnego zawiadomienia nadzór ma 14 dni na sprzeciw lub wezwanie do uzupełnienia braków.

Najczęściej problemem są brak podpisu, nieopisane zmiany w projekcie, nieaktualne protokoły instalacyjne, brak geodezyjnej inwentaryzacji powykonawczej oraz pełnomocnictwo w złej formie. Opóźnia też sytuacja, gdy teren nadal wygląda jak plac budowy albo ktoś myli dokumenty techniczne z załącznikami dla nadzoru budowlanego. Warto sprawdzić wszystko przed złożeniem wniosku, bo późniejsze uzupełnienia wydłużają proces.

Warto trzymać kopię zawiadomienia, potwierdzenie złożenia, całą korespondencję z urzędem, protokoły odbiorów instalacji, świadectwo charakterystyki energetycznej, gwarancje urządzeń, numery serwisowe i instrukcje obsługi. Dobrze mieć też skany dokumentów, ale najważniejsze oryginały przechowywać w jednej teczce. Taki pakiet ułatwia gwarancję, przeglądy, ubezpieczenie i ewentualną sprzedaż domu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

odbiór techniczny zakończenie budowy pozwolenie na użytkowanie kierownik budowy geodezja

Udostępnij artykuł

Jerzy Kowalski

Jerzy Kowalski

Nazywam się Jerzy Kowalski i od 15 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, kiedy z pasją obserwowałem, jak powstają nowe budynki i jak można w sposób kreatywny aranżować przestrzeń. W swojej pracy staram się nie tylko śledzić najnowsze trendy, ale również przekazywać zrozumiałe i praktyczne informacje, które pomogą innym w podejmowaniu świadomych decyzji. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po klasyczne rozwiązania, a także o tym, jak najlepiej urządzić wnętrza, aby były zarówno funkcjonalne, jak i estetyczne. Zawsze dokładam starań, aby moje artykuły były rzetelne, zrozumiałe i aktualne, co osiągam poprzez dokładne sprawdzanie źródeł i porównywanie informacji. Wierzę, że dobrze zorganizowana wiedza może ułatwić życie i pomóc w realizacji marzeń o idealnym domu.
