Ile się czeka na pozwolenie na budowę i co wydłuża termin?

Kalendarz z zaznaczonymi datami i dokumenty budowlane. Czekanie na pozwolenie na budowę może być długie, jak pokazuje czasomierz w tle.

Napisano przez

Jerzy Kowalski

Opublikowano

11 sie 2026

Spis treści

Na pytanie ile się czeka na pozwolenie na budowę, najuczciwsza odpowiedź brzmi: formalnie urząd ma 65 dni, ale w praktyce czas zależy od kompletności dokumentów, wymaganych uzgodnień i tego, czy wniosek od początku jest dobrze przygotowany. W tym tekście pokazuję, kiedy termin faktycznie biegnie, co go wydłuża i jak uniknąć najczęstszych opóźnień. To ważne, bo przy budowie domu kilka dodatkowych tygodni potrafi rozjechać cały harmonogram robót.

Najkrócej: decyzja powinna zapaść w 65 dni, ale kompletność dokumentów decyduje o tym, czy rzeczywiście tyle poczekasz

  • Ustawowy termin na wydanie decyzji wynosi 65 dni, ale nie wszystkie przerwy w postępowaniu wliczają się do tego limitu.
  • Najczęściej wydłużają go braki formalne, dodatkowe uzgodnienia i konieczność uzupełnienia projektu.
  • Jeżeli inwestycja może iść na zgłoszenie, czas oczekiwania bywa krótszy, a w wielu przypadkach urząd ma 21 dni na wniesienie sprzeciwu.
  • Na przewlekłość albo bezczynność można złożyć ponaglenie, ale najpierw trzeba sprawdzić, czy termin naprawdę już minął.
  • Najwięcej czasu oszczędza dobrze przygotowany wniosek, a nie nerwowe przyspieszanie sprawy po fakcie.

Ile trwa procedura i co naprawdę liczy się do terminu

W polskim prawie budowlanym urząd powinien wydać decyzję w ciągu 65 dni. To dobra kotwica planowania, ale nie wolno jej mylić z czasem całej inwestycji. Do tego limitu nie wlicza się między innymi okresów potrzebnych na uzgodnienia i opinie, czasu zawieszenia postępowania oraz opóźnień wynikających z winy strony albo z przyczyn niezależnych od organu. Innymi słowy: zegar administracyjny nie zawsze tyka bez przerwy.

Biznes.gov.pl przypomina też, że jeśli urząd nie wyda decyzji w terminie, organ wyższego stopnia może wymierzyć karę 500 zł za każdy dzień zwłoki. To ważny sygnał: termin nie jest tylko ozdobą w przepisach, ale jednocześnie nie zwalnia inwestora z obowiązku złożenia kompletnego i spójnego wniosku.

Etap Jak wpływa na termin Co to oznacza w praktyce
Złożenie wniosku Start postępowania Od tego momentu sprawa wchodzi do urzędowego kalendarza
Uzupełnianie braków Wydłuża realny czas oczekiwania Brakujące dokumenty zwykle zatrzymują płynne prowadzenie sprawy
Opinia lub uzgodnienie wymagane przepisami Nie zawsze wlicza się do 65 dni To jedna z najczęstszych przyczyn przeciągnięcia całej procedury
Zawieszenie postępowania Przerywa bieg terminu W praktyce inwestor czeka dłużej, choć formalnie zegar stoi
Opóźnienie z winy strony lub z przyczyn niezależnych od organu Nie obciąża urzędu Nie można tego liczyć jako zwłoki administracji

Jeżeli mam spojrzeć na temat praktycznie, to jedno zdanie porządkuje całą sprawę: 65 dni to limit dla decyzji, nie gwarancja, że cała ścieżka od projektu do startu robót zamknie się w dwa miesiące. A skoro tak, warto od razu zobaczyć, co najczęściej wydłuża proces.

Co najczęściej wydłuża oczekiwanie

W realnym życiu budowlanym opóźnienia rzadko biorą się z jednego wielkiego problemu. Zazwyczaj składa się na nie kilka drobniejszych potknięć, które razem potrafią dołożyć całe tygodnie. Najczęściej widzę te same źródła opóźnień:

  • Braki formalne we wniosku - brakuje załącznika, podpisu, pełnomocnictwa albo aktualnego elementu projektu.
  • Niepełny lub niespójny projekt - dokumentacja wygląda dobrze na pierwszy rzut oka, ale nie trzyma się wymogów miejscowego planu albo decyzji o warunkach zabudowy.
  • Dodatkowe uzgodnienia - w grę wchodzą opinie branżowe, uzgodnienia drogowe, konserwatorskie lub środowiskowe.
  • Brak wcześniejszego porządku w prawie do działki - tytuł prawny do nieruchomości albo pełnomocnictwa nie są jasno uregulowane.
  • Wniosek złożony za wcześnie - inwestor chce przyspieszyć, ale nie ma jeszcze wszystkich dokumentów, które powinny być gotowe przed startem postępowania.

W praktyce największy błąd wygląda tak: ktoś zakłada, że urząd sam „dopieszcze” resztę. Z mojego punktu widzenia to niemal zawsze kończy się dopiero po wezwaniu do uzupełnienia, a wezwanie nie przyspiesza sprawy, tylko ją zatrzymuje. Dlatego zanim złożysz dokumenty, lepiej zrobić krótką kontrolę jakości niż potem gonić terminy w nerwach.

Warto też pamiętać o jednej rzeczy, która często umyka na etapie planowania: jeśli dla inwestycji trzeba najpierw uzyskać decyzję o warunkach zabudowy albo inne rozstrzygnięcie pośrednie, czas oczekiwania wydłuża się jeszcze przed samą decyzją budowlaną. Wtedy patrzenie wyłącznie na 65 dni daje fałszywie optymistyczny obraz.

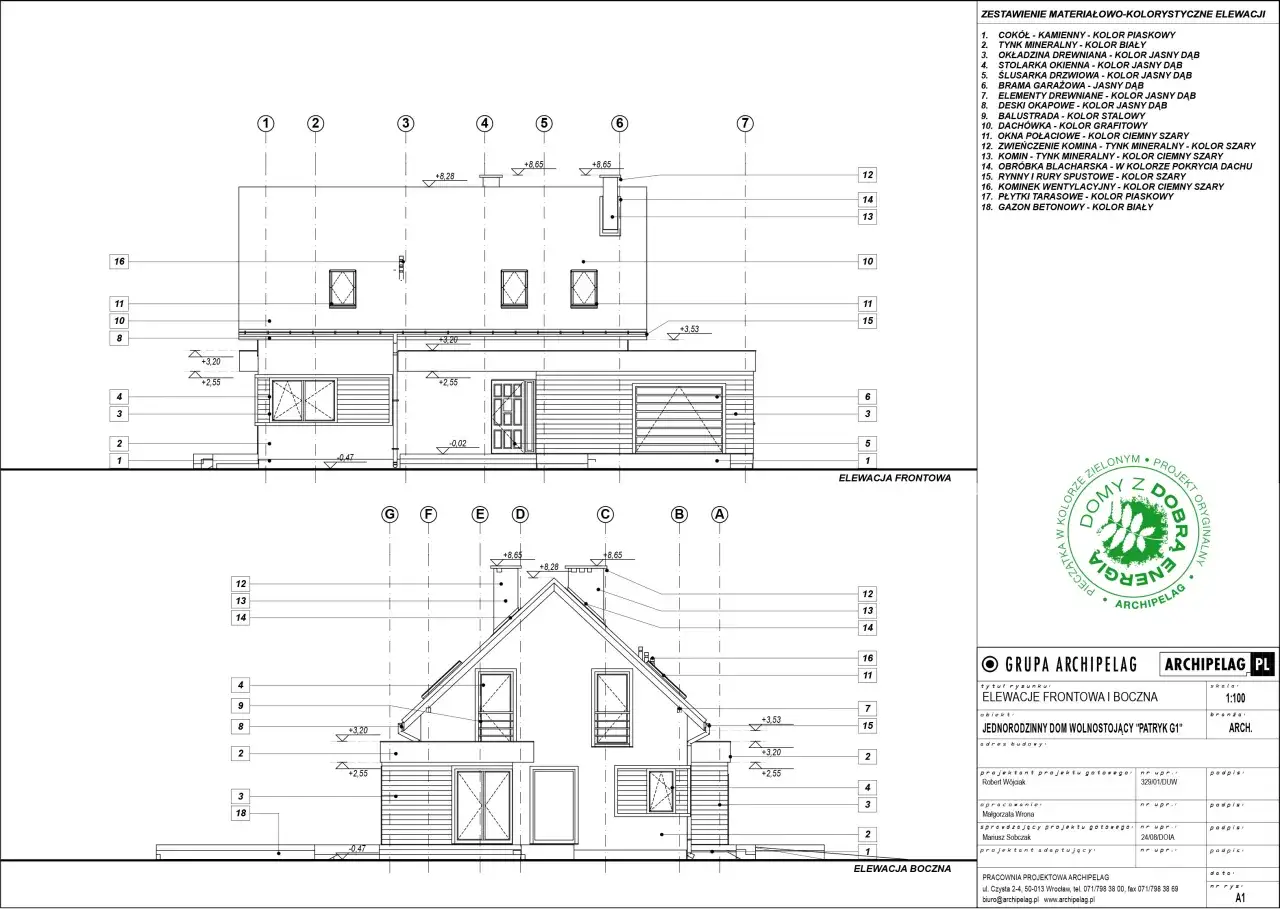

Projekt elewacji domu jednorodzinnego. Zestawienie materiałów i kolorów, wymiary. Czas oczekiwania na pozwolenie na budowę może być różny.

Jak przygotować wniosek, żeby nie oddać tygodni bez sensu

Ja zawsze zaczynam od prostego założenia: jeśli inwestycja ma przejść sprawnie, dokumenty muszą być kompletne zanim trafią do urzędu. To oszczędza więcej czasu niż jakikolwiek telefon „z prośbą o przyspieszenie”. Najważniejsze rzeczy sprawdzam po kolei:

  1. Ustalam, czy dana inwestycja rzeczywiście wymaga decyzji - czasem wystarczy zgłoszenie i wtedy cała ścieżka jest krótsza.
  2. Weryfikuję zgodność projektu z MPZP albo decyzją o warunkach zabudowy - to jeden z częstszych punktów zapalnych.
  3. Sprawdzam aktualność projektu budowlanego i załączników - stara mapa, nieaktualne dane albo brakujący opis potrafią wywołać wezwanie do uzupełnienia.
  4. Dopinam oświadczenie o prawie do dysponowania nieruchomością - bez tego sprawa bardzo łatwo się rozjeżdża.
  5. Kontroluję podpisy, pełnomocnictwa i zgodność danych - drobna literówka w danych inwestora potrafi niepotrzebnie wydłużyć obieg.
  6. Reaguję od razu na wezwanie urzędu - najlepiej tego samego dnia, w którym przychodzi informacja o brakach.

Dobrym nawykiem jest też składanie dokumentów elektronicznie, jeśli dana sprawa na to pozwala. GUNB udostępnia e-Budownictwo właśnie po to, by część formalności dało się załatwić bez biegania z papierami. To nie usuwa wszystkich problemów, ale zmniejsza ryzyko prostych błędów technicznych i ułatwia kontrolę nad wersjami dokumentów.

Jeśli miałbym wskazać jeden praktyczny punkt, to byłby to ten: najpierw kompletność, potem prędkość. W budownictwie odwrotna kolejność zwykle kończy się dodatkowym miesiącem czekania. A skoro część inwestycji da się prowadzić szybciej, warto sprawdzić też, czy rzeczywiście potrzebujesz pełnej decyzji.

Pozwolenie czy zgłoszenie szybciej prowadzi do startu robót

To ważny skręt w całym temacie. Nie każda inwestycja musi iść pełną ścieżką administracyjną. W części przypadków wystarczy zgłoszenie i wtedy czas oczekiwania jest krótszy, bo urząd ma zwykle 21 dni na wniesienie sprzeciwu. Jeśli go nie wniesie, można rozpocząć roboty.

Biznes.gov.pl wskazuje ten tryb jako szybszą alternatywę, ale trzeba pamiętać o jednym ograniczeniu: zgłoszenie działa tylko wtedy, gdy dana inwestycja rzeczywiście kwalifikuje się do tej procedury. Nie da się go wybrać wyłącznie dlatego, że jest wygodniejsze.

Tryb Typowy czas oczekiwania Kiedy ma sens Największe ograniczenie
Decyzja budowlana Do 65 dni Gdy inwestycja wymaga pełnej decyzji administracyjnej Więcej formalności i większe ryzyko opóźnień
Zgłoszenie budowy z projektem 21 dni na sprzeciw Gdy przepisy dopuszczają prostszą ścieżkę Nie dla każdej inwestycji i nie bez warunków

Z mojego punktu widzenia to właśnie na tym etapie zapada najrozsądniejsza decyzja projektowa. Jeśli inwestycja może iść krótszą drogą, dobrze wiedzieć o tym przed zleceniem pełnej dokumentacji, a nie dopiero po pierwszej wizycie w urzędzie. To realnie skraca cały start budowy, nie tylko sam czas oczekiwania na papier.

Jednocześnie nie ma sensu sztucznie upraszczać sprawy. Czasem pełna decyzja jest po prostu konieczna i wtedy lepiej zaakceptować dłuższą ścieżkę niż próbować ją obejść na siłę. W budownictwie skrót, który nie ma podstaw prawnych, zwykle kończy się jeszcze dłuższym przestojem.

Co zrobić, gdy urząd przeciąga termin

Jeżeli sprawa się przeciąga, najpierw trzeba sprawdzić, czy termin w ogóle biegnie w pełnym zakresie. To ważne, bo w wielu postępowaniach część czasu nie wchodzi do limitu 65 dni. Dopiero potem ma sens reakcja formalna.

Biznes.gov.pl wskazuje, że można złożyć ponaglenie na bezczynność organu albo na przewlekłe prowadzenie sprawy. To rozsądny ruch wtedy, gdy urząd nie załatwia wniosku w terminie i nie ma już podstaw, żeby tłumaczyć opóźnienie uzupełnieniami albo uzgodnieniami.

  1. Sprawdź, czy od złożenia wniosku nie toczyło się wezwanie do uzupełnienia lub inne zdarzenie, które zatrzymuje bieg terminu.
  2. Ustal, czy urząd nie czeka na opinię albo uzgodnienie przewidziane przepisami.
  3. Jeśli termin rzeczywiście minął, złóż ponaglenie i poproś o jasne stanowisko w sprawie.
  4. Przechowuj całą korespondencję, bo później pomaga ona odtworzyć bieg postępowania.

W praktyce samo ponaglenie nie rozwiązuje wszystkiego, ale porządkuje sytuację. Zmusza urząd do odpowiedzi i często pokazuje, na czym dokładnie utknęła sprawa. Jeśli po drodze wyszło, że inwestor nie dostarczył czegoś na czas, lepiej wiedzieć to od razu niż dowiadywać się po kolejnych tygodniach ciszy.

Warto też pamiętać, że jeśli organ wyższego stopnia stwierdzi przekroczenie terminu, może pojawić się wspomniana wcześniej kara 500 zł za każdy dzień zwłoki. To nie jest argument do straszenia urzędu, tylko dowód, że ustawodawca traktuje termin poważnie.

Co warto zaplanować jeszcze przed decyzją

Najwięcej spokoju daje nie samo czekanie, lecz to, co dzieje się przed złożeniem wniosku i tuż po jego wydaniu. Jeżeli budujesz dom, planujesz remont większy niż kosmetyka albo przygotowujesz większą inwestycję, traktuj formalności jak część harmonogramu, a nie jednorazowy obowiązek.

  • Sprawdź ważność decyzji - dla domu jednorodzinnego pozwolenie traci ważność, jeśli przez 3 lata nie rozpoczniesz budowy albo przerwiesz ją na dłużej niż 3 lata.
  • Nie zamawiaj ekip i materiałów zbyt wcześnie - bez pewnej decyzji łatwo zamrozić budżet na kilka tygodni.
  • Nie zmieniaj projektu bez sprawdzenia skutków formalnych - pozornie drobna korekta potrafi wymagać zmiany decyzji.
  • Trzymaj jedną wersję dokumentacji - rozjechane pliki i poprawki z różnych źródeł są klasyczną przyczyną chaosu.

Jeśli mam zostawić jedną praktyczną myśl, to tę: czas oczekiwania skraca się najbardziej wtedy, gdy wniosek jest kompletny, inwestycja dobrze zakwalifikowana, a inwestor reaguje szybko na każde wezwanie. Tak właśnie najczęściej realnie odpowiada się na pytanie, ile trwa droga do decyzji budowlanej, bez liczenia na szczęście i bez niepotrzebnych nerwów.

FAQ - Najczęstsze pytania

Po złożeniu wniosku sprawa trafia do urzędowego kalendarza, ale sam termin nie obejmuje wszystkich przerw. Do 65 dni nie wlicza się m.in. czasu na uzgodnienia i opinie, okresu zawieszenia postępowania oraz opóźnień wynikających z winy strony albo przyczyn niezależnych od organu.

Najczęstsze powody to braki formalne, niespójny projekt, dodatkowe uzgodnienia, nieuregulowane prawo do działki oraz zbyt wczesne złożenie wniosku. W praktyce nawet drobny brak potrafi zatrzymać sprawę i wydłużyć oczekiwanie o kolejne tygodnie.

Zgłoszenie ma sens tylko wtedy, gdy dana inwestycja rzeczywiście kwalifikuje się do tej procedury. W takim trybie urząd ma zwykle 21 dni na wniesienie sprzeciwu, a jeśli go nie wniesie, można rozpocząć roboty.

Najpierw trzeba sprawdzić, czy termin rzeczywiście biegnie bez przerw, czyli czy nie było wezwania do uzupełnienia, uzgodnienia albo zawieszenia postępowania. Jeśli termin faktycznie minął, można złożyć ponaglenie na bezczynność lub przewlekłe prowadzenie sprawy i zachować całą korespondencję.

Warto wcześniej sprawdzić zgodność projektu z MPZP lub decyzją o warunkach zabudowy, aktualność projektu i załączników, oświadczenie o prawie do dysponowania nieruchomością oraz podpisy i pełnomocnictwa. Dobrym nawykiem jest też szybka reakcja na każde wezwanie urzędu, najlepiej tego samego dnia.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

pozwolenie zgłoszenie projekt budowlany warunki zabudowy ponaglenie

Udostępnij artykuł

Jerzy Kowalski

Jerzy Kowalski

Nazywam się Jerzy Kowalski i od 15 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, kiedy z pasją obserwowałem, jak powstają nowe budynki i jak można w sposób kreatywny aranżować przestrzeń. W swojej pracy staram się nie tylko śledzić najnowsze trendy, ale również przekazywać zrozumiałe i praktyczne informacje, które pomogą innym w podejmowaniu świadomych decyzji. Piszę o różnych aspektach budownictwa, od nowoczesnych technologii po klasyczne rozwiązania, a także o tym, jak najlepiej urządzić wnętrza, aby były zarówno funkcjonalne, jak i estetyczne. Zawsze dokładam starań, aby moje artykuły były rzetelne, zrozumiałe i aktualne, co osiągam poprzez dokładne sprawdzanie źródeł i porównywanie informacji. Wierzę, że dobrze zorganizowana wiedza może ułatwić życie i pomóc w realizacji marzeń o idealnym domu.
