Projekt budowlany - co trzeba wiedzieć przed złożeniem dokumentów

Projekt budowlany domu z widocznym cyrklem i zwiniętymi planami.

Napisano przez

Igor Olszewski

Opublikowano

12 sie 2026

Spis treści

Dobry projekt budowlany porządkuje inwestycję jeszcze zanim pojawi się koparka: pokazuje, co wolno zbudować, jak obiekt ma zostać usytuowany na działce i jakie dokumenty trzeba złożyć w urzędzie. W polskich realiach to właśnie od jakości dokumentacji zależy, czy inwestor przejdzie formalności sprawnie, czy utknie na poprawkach i dodatkowych uzgodnieniach. Poniżej rozkładam temat na praktyczne części: co wchodzi do dokumentacji, kiedy wystarczy zgłoszenie, ile to zwykle kosztuje i jakie błędy najczęściej blokują start robót.

Najważniejsze informacje w skrócie

  • Dokumentacja budowlana dzieli się dziś na trzy części: PZT, PAB i PT, ale do urzędu zwykle trafiają tylko pierwsze dwie.
  • Projekt techniczny przygotowuje się przed rozpoczęciem robót i przekazuje kierownikowi budowy.
  • W wielu inwestycjach wystarczy zgłoszenie, ale obiekty bardziej złożone nadal wymagają pozwolenia.
  • Urząd ma co do zasady 65 dni na decyzję o pozwoleniu, a przy zgłoszeniu zwykle 21 dni na sprzeciw.
  • Na start potrzebujesz zgodności z MPZP albo decyzją o warunkach zabudowy, aktualnej mapy i wymaganych uzgodnień.
  • Elektroniczne składanie wniosków przez e-Budownictwo realnie skraca drogę do urzędu.

Czym jest dokumentacja budowlana i kiedy staje się potrzebna

W praktyce to nie jest jeden plik, lecz komplet opracowań, które mają odpowiedzieć na kilka prostych pytań: co budujesz, gdzie to stoi, jak ma wyglądać i czy da się to zrobić zgodnie z przepisami. Taka dokumentacja jest potrzebna nie tylko przy nowym domu, ale też przy rozbudowie, przebudowie, nadbudowie czy wielu robotach, które wymagają formalnego zgłoszenia albo pozwolenia.

Najważniejsza rzecz, którą widzę w rozmowach z inwestorami, to mylenie samej koncepcji z dokumentem, na podstawie którego urząd faktycznie podejmuje decyzję. Rysunek „na oko” nie wystarczy. Potrzebne są dane zgodne z planem miejscowym lub decyzją o warunkach zabudowy, właściwa mapa, podpisy osób z uprawnieniami i komplet załączników. Bez tego nawet dobry pomysł inwestycyjny zaczyna się chwiać na etapie formalnym.

To także moment, w którym warto ustalić ścieżkę administracyjną, bo od niej zależy cały dalszy rytm prac. Zanim zamówi się opracowanie, dobrze jest wiedzieć, czy inwestycja idzie przez pozwolenie, czy przez zgłoszenie. Od tego zależy zakres dokumentów, czas oczekiwania i poziom ryzyka poprawek. Z takiego rozróżnienia naturalnie wynika następny krok.

Pozwolenie czy zgłoszenie

To właśnie ten wybór decyduje o ciężarze formalności. W jednej ścieżce urząd wydaje decyzję, w drugiej czekasz na możliwość wniesienia sprzeciwu. W obu przypadkach liczy się kompletność dokumentów, ale skala formalna bywa zupełnie inna.

Tryb Kiedy najczęściej Co składasz Kiedy możesz ruszyć
Pozwolenie na budowę Przy inwestycjach bardziej złożonych, wymagających pełnej kontroli administracyjnej Wniosek, dokumentację działki i architektury, załączniki oraz wymagane uzgodnienia Po wydaniu decyzji i jej ostateczności, a przed startem robót także po dopełnieniu zawiadomienia o rozpoczęciu prac
Zgłoszenie z dokumentacją Przy części inwestycji dopuszczonych przepisami, zwłaszcza gdy procedura jest uproszczona Zgłoszenie i komplet opracowań dotyczących działki oraz architektury Po 21 dniach bez sprzeciwu urzędu
Zgłoszenie bez dokumentacji Przy drobniejszych robotach, które nie wymagają pełnego opracowania projektowego Samo zgłoszenie i wymagane załączniki Również po 21 dniach bez sprzeciwu
Najczęstszy błąd polega na tym, że inwestor zakłada z góry najprostszą ścieżkę, a potem okazuje się, że działka, zakres robót albo lokalne uwarunkowania wymuszają jednak pełniejszy tryb. Dlatego najpierw sprawdzam plan miejscowy lub warunki zabudowy, a dopiero potem zamawiam opracowanie. To oszczędza czas, nerwy i pieniądze. Gdy tryb jest już jasny, można przejść do samej zawartości dokumentów.

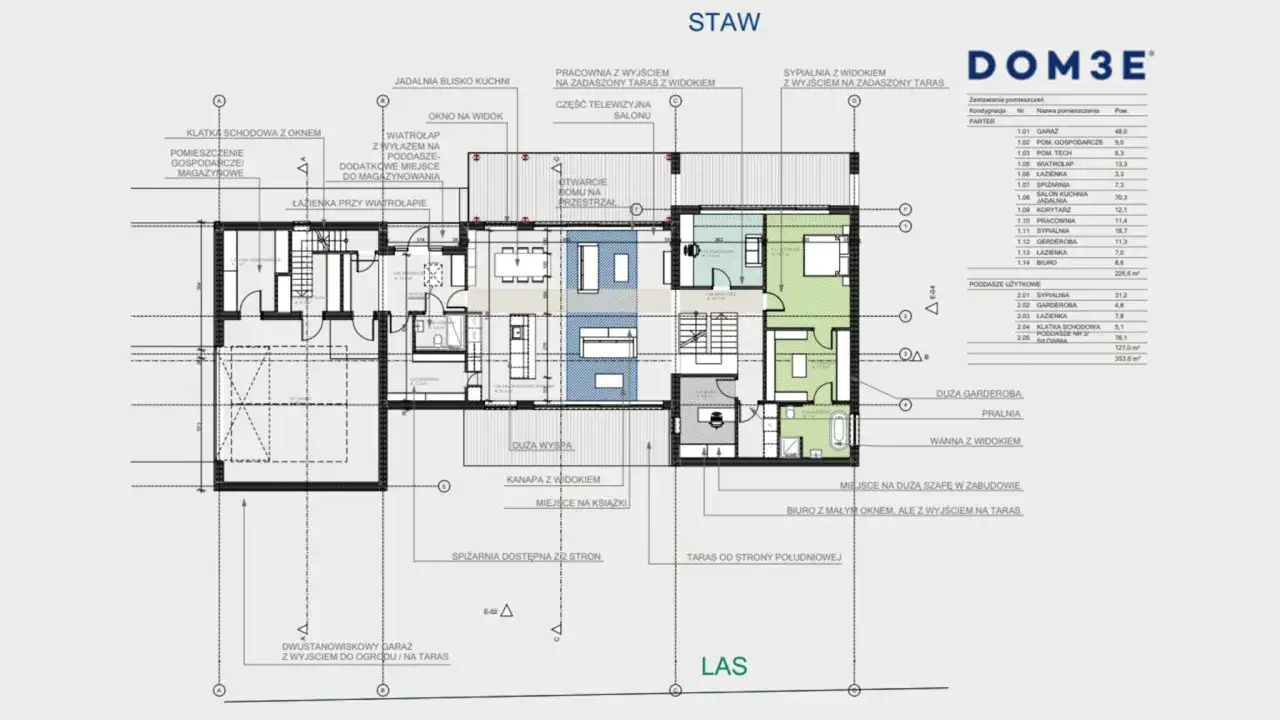

Projekt budowlany domu z garażem, salonem, kuchnią, pracownią i sypialniami.

Co musi znaleźć się w komplecie dokumentów

Jak przypomina GUNB, dokumenty można przygotować w wersji papierowej albo elektronicznej. W praktyce najważniejsze jest jednak nie to, w jakiej formie powstają, ale czy każdy element ma swoje miejsce i czy całość jest spójna z przepisami oraz stanem działki.

Część Po co jest Co zwykle obejmuje
PZT, czyli projekt zagospodarowania działki lub terenu Pokazuje, jak obiekt ma zostać wpisany w konkretną działkę Granice, usytuowanie budynku, dojścia, dojazdy, przyłącza, elementy zagospodarowania terenu i powiązanie z otoczeniem
PAB, czyli projekt architektoniczno-budowlany Opisuje sam obiekt i jego cechy użytkowe Funkcję, układ przestrzenny, formę, podstawowe parametry, rozwiązania materiałowe i architektoniczne
PT, czyli projekt techniczny Domyka stronę techniczną inwestycji Rozwiązania konstrukcyjne, instalacyjne, obliczenia, detale i elementy potrzebne do prowadzenia robót

Do kompletu zwykle dochodzą też załączniki: aktualna mapa do celów projektowych, decyzja o warunkach zabudowy, jeśli jest wymagana, opinie i uzgodnienia branżowe, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, a czasem także dodatkowe zgody wynikające z lokalizacji działki. Złożenie samego „ładnego” rysunku bez tych elementów zwykle kończy się wezwaniem do uzupełnienia braków.

Warto zapamiętać jedną rzecz: projekt techniczny nie jest tym samym co projekt wykonawczy. To częsty skrót myślowy, który potem mści się na budowie. Wersję techniczną trzeba mieć gotową przed startem robót, a nie dopiero wtedy, gdy ekipa jest już na placu. Z tego wynika następny krok, czyli sam przebieg formalności.

Jak przejść formalności krok po kroku

Gdy dokumentacja ma być zrobiona dobrze, proces wygląda dość przewidywalnie. Nie ma sensu przyspieszać go na siłę, bo każda pominięta informacja wraca później jako poprawka albo dodatkowe uzgodnienie.

  1. Sprawdź, czy działka ma miejscowy plan zagospodarowania przestrzennego, a jeśli nie, czy potrzebna jest decyzja o warunkach zabudowy.
  2. Zamów aktualną mapę do celów projektowych i, jeśli grunt tego wymaga, badania geotechniczne.
  3. Ustal z projektantem właściwy tryb: pozwolenie, zgłoszenie z dokumentacją albo uproszczone zgłoszenie.
  4. Przygotuj PZT, PAB oraz PT, dbając o zgodność między wszystkimi częściami.
  5. Dołącz wymagane opinie, uzgodnienia i oświadczenia.
  6. Złóż dokumenty w urzędzie albo przez internet. W 2026 roku część spraw można wysłać elektronicznie przez e-Budownictwo.
  7. Poczekaj na decyzję albo na upływ terminu sprzeciwu. Przy pozwoleniu urząd ma co do zasady 65 dni, a przy zgłoszeniu zwykle 21 dni na reakcję.
  8. Przed rozpoczęciem robót dopnij kierownika budowy, dziennik budowy i zawiadomienie o starcie prac, jeśli jest wymagane w danym trybie.

Najbardziej niedoceniany etap to pierwszy i drugi punkt. Inwestorzy często zamawiają opracowanie „na gotowo”, a potem okazuje się, że linia zabudowy, warunki dojazdu albo ograniczenia wynikające z działki zmuszają do zmian. Lepiej wydać trochę więcej czasu na sprawdzenie tła prawnego niż później płacić za przeróbki. Kiedy proces jest już uporządkowany, pojawia się bardzo praktyczne pytanie o koszty.

Ile to kosztuje i kto powinien to przygotować

Cena zależy przede wszystkim od rodzaju obiektu, wielkości działki, stopnia skomplikowania i zakresu prac dodatkowych. Przy prostym domu katalogowym koszt jest zwykle wyraźnie niższy niż przy projekcie indywidualnym, zwłaszcza gdy działka ma nietypowy kształt, trudne warunki gruntowe albo ograniczenia planistyczne.

Zakres Orientacyjny koszt Kiedy ma sens
Gotowy projekt domu Około 2 000-9 000 zł Przy prostszych inwestycjach i standardowych działkach
Adaptacja gotowego projektu Około 1 500-5 000 zł Gdy chcesz dopasować katalogowe rozwiązanie do konkretnej parceli
Projekt indywidualny domu jednorodzinnego Najczęściej około 8 000-25 000 zł i więcej Gdy potrzebujesz budynku „szytego na miarę” albo masz trudne warunki zabudowy
Mapa do celów projektowych Około 800-2 000 zł Prawie zawsze przed opracowaniem PZT
Badania geotechniczne Około 1 000-3 000 zł Gdy grunt wymaga sprawdzenia nośności i warunków posadowienia
Pełnomocnictwo 17 zł Jeśli ktoś załatwia sprawy w urzędzie w twoim imieniu

Za przygotowanie opracowania odpowiada projektant z odpowiednimi uprawnieniami, a przy większych obiektach także branżyści od konstrukcji, instalacji czy ochrony przeciwpożarowej. W praktyce nie warto oszczędzać na dopasowaniu projektu do działki. Jeśli grunt jest trudny, dojazd ograniczony albo budynek ma niestandardową bryłę, tania wersja na papierze może okazać się dużo droższa w realnej budowie. Tę różnicę najłatwiej widać właśnie w błędach.

Najczęstsze błędy, które wydłużają cały proces

Największy problem nie polega zwykle na jednym spektakularnym uchybieniu, tylko na serii drobiazgów, które sumują się w stratę czasu. Z mojego doświadczenia właśnie one najczęściej powodują poprawki, brak zgodności między branżami i niepotrzebne nerwy przed wejściem ekipy na budowę.

  • Brak zgodności z planem miejscowym albo decyzją o warunkach zabudowy.
  • Zamówienie opracowania na nieaktualnej mapie albo na danych, które nie pokazują rzeczywistego stanu działki.
  • Pominięcie uzgodnień dotyczących przyłączy, zjazdu, odwodnienia czy warunków przeciwpożarowych.
  • Traktowanie projektu technicznego jako dodatku „na później”.
  • Wprowadzanie zmian na budowie bez sprawdzenia, czy są istotne i czy nie wymagają korekty dokumentacji.
  • Brak rezerwy budżetowej na poprawki, dodatkowe pomiary i prace projektowe wynikające z warunków działki.

Najważniejsza zasada jest prosta: zanim cokolwiek zmienisz w trakcie realizacji, skonsultuj to z projektantem. Czasem przesunięcie ściany, zmiana okna albo korekta dachu wydają się drobiazgiem, a formalnie uruchamiają potrzebę zmiany dokumentów. Zanim jednak pojawi się taki problem, warto zamknąć podstawową checklistę przed złożeniem papierów.

Co sprawdzić przed złożeniem dokumentów

Jeśli chcesz przejść przez formalności bez niepotrzebnych przestojów, przed złożeniem dokumentów sprawdź kilka rzeczy bardzo konkretnie:

  • czy działka ma plan miejscowy, a jeśli nie, czy masz już decyzję o warunkach zabudowy,
  • czy PZT, PAB i PT są ze sobą spójne,
  • czy mapa do celów projektowych jest aktualna,
  • czy dołączono wszystkie wymagane uzgodnienia i opinie,
  • czy oświadczenie o prawie do dysponowania nieruchomością jest wypełnione poprawnie,
  • czy dokumenty podpisały właściwe osoby,
  • czy wybrany został właściwy urząd i właściwa ścieżka administracyjna.

Jeżeli te punkty są dopięte, formalności przestają być barierą, a stają się uporządkowaną checklistą. W budowie najwięcej kosztują nie same papiery, tylko przestoje wynikające z braków, zmian w ostatniej chwili i zbyt optymistycznego planowania. Dobrze przygotowana dokumentacja oszczędza więc nie tylko czas, ale też realne pieniądze.

FAQ - Najczęstsze pytania

PZT pokazuje usytuowanie obiektu na działce: granice, dojścia, dojazdy, przyłącza i zagospodarowanie terenu. PAB opisuje sam budynek, jego funkcję, formę, układ przestrzenny i podstawowe parametry. PT domyka część techniczną inwestycji - zawiera rozwiązania konstrukcyjne, instalacyjne, obliczenia i detale potrzebne do robót.

Pozwolenie jest potrzebne przy inwestycjach bardziej złożonych, które wymagają pełnej kontroli administracyjnej. Zgłoszenie z dokumentacją albo uproszczone zgłoszenie wystarcza tylko tam, gdzie przepisy to dopuszczają. Przy zgłoszeniu możesz ruszyć po 21 dniach bez sprzeciwu urzędu, a przy pozwoleniu trzeba poczekać na decyzję i jej ostateczność.

Najpierw sprawdź, czy działka ma MPZP, a jeśli nie, czy potrzebna jest decyzja o warunkach zabudowy. Do kompletu zwykle dochodzi aktualna mapa do celów projektowych, czasem badania geotechniczne, wymagane opinie i uzgodnienia oraz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane. Braki w tych elementach najczęściej kończą się wezwaniem do uzupełnienia.

Gotowy projekt domu kosztuje zwykle około 2 000-9 000 zł, adaptacja projektu katalogowego 1 500-5 000 zł, a projekt indywidualny najczęściej 8 000-25 000 zł lub więcej. Mapa do celów projektowych to zwykle 800-2 000 zł, badania geotechniczne 1 000-3 000 zł, a pełnomocnictwo 17 zł. Opracowania powinien przygotować projektant z odpowiednimi uprawnieniami, a przy większych obiektach także branżyści.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

pzt pab pozwolenie zgłoszenie pt

Udostępnij artykuł

Igor Olszewski

Igor Olszewski

Nazywam się Igor Olszewski i od 8 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w młodości, gdy fascynowałem się różnorodnością architektury i możliwościami, jakie daje aranżacja przestrzeni. W mojej pracy staram się przybliżać czytelnikom złożone zagadnienia związane z budową i urządzaniem wnętrz, tłumacząc je w sposób zrozumiały i przystępny. Pisząc dla kolibripodlogi.pl, koncentruję się na dostarczaniu rzetelnych informacji, które pomagają w podejmowaniu świadomych decyzji dotyczących inwestycji w nieruchomości oraz aranżacji wnętrz. Dokładam wszelkich starań, aby moje teksty były aktualne i oparte na sprawdzonych źródłach, a także staram się śledzić najnowsze trendy w branży. Wierzę, że dobrze zorganizowana wiedza oraz jasne przedstawienie tematów mogą pomóc każdemu w stworzeniu wymarzonej przestrzeni.

Napisz komentarz
