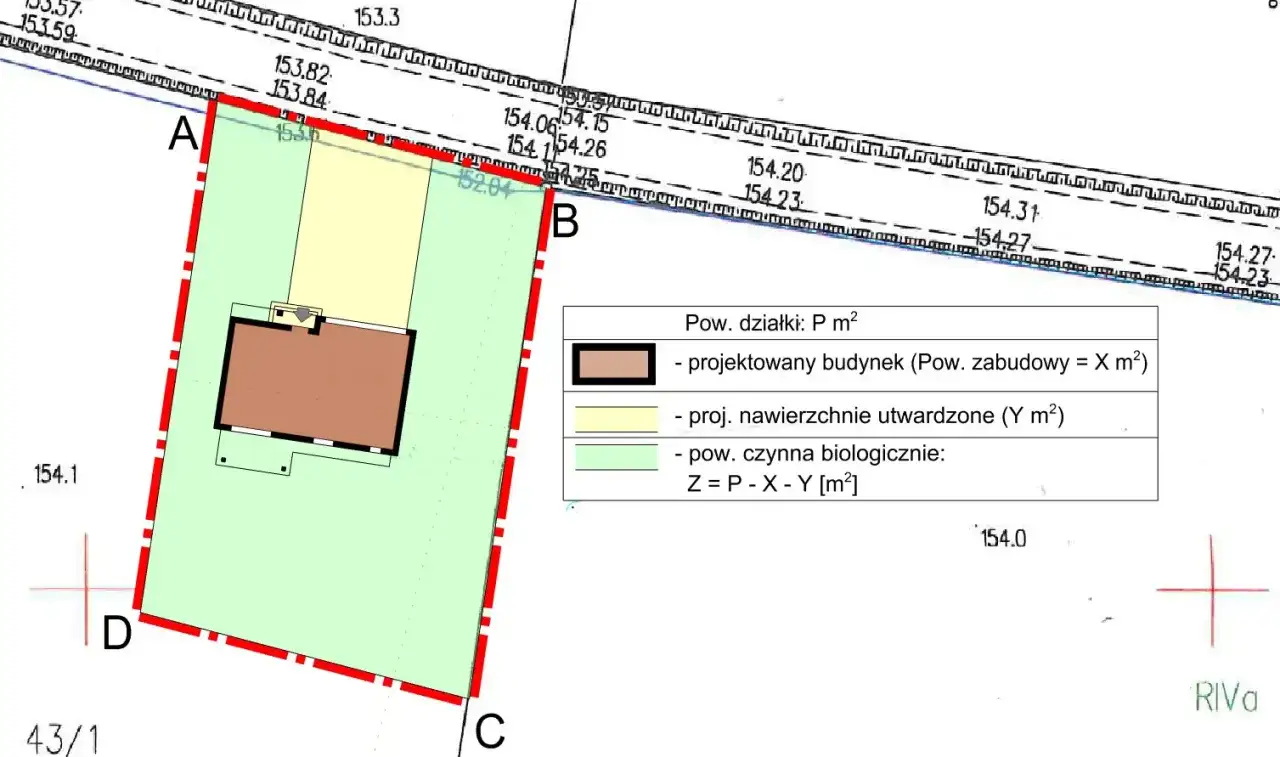

Przy planowaniu domu, rozbudowy albo większej inwestycji na działce najwięcej czasu traci się nie na sam projekt, tylko na ustalenie, czy teren w ogóle pozwala ruszyć dalej. Trzeba sprawdzić plan miejscowy, status planu ogólnego, dostęp do drogi i to, czy urząd zaakceptuje parametry nowej zabudowy. W praktyce właśnie od tych formalności zależy, czy da się uzyskać warunki zabudowy, a potem przejść do projektu i pozwolenia na budowę.
Najważniejsze rzeczy, które trzeba sprawdzić przed startem
- Jeśli działka nie ma miejscowego planu, decyzja WZ staje się punktem wyjścia do dalszych formalności budowlanych.
- Urząd patrzy przede wszystkim na sąsiedztwo, dostęp do drogi publicznej, uzbrojenie terenu i zgodność z przepisami odrębnymi.
- W 2026 r. trzeba dodatkowo sprawdzić plan ogólny gminy, bo to on zaczyna mocno ograniczać możliwość wydania decyzji.
- Standardowa opłata skarbowa za decyzję wynosi 598 zł, a pełnomocnictwo zwykle kosztuje 17 zł.
- Decyzje prawomocne po 1 stycznia 2026 r. tracą ważność po 5 latach, więc nie warto odkładać kolejnych kroków.
Kiedy potrzebna jest decyzja WZ, a kiedy wystarczy plan miejscowy
Najprościej mówiąc: jeśli dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego, to właśnie on odpowiada na pytanie, co wolno tam zbudować i w jakiej formie. Jeśli planu nie ma, potrzebna jest decyzja WZ, która ustala ramy inwestycji na potrzeby dalszych formalności. Sama decyzja nie zastępuje pozwolenia na budowę, ale bez niej często nie da się do niego dojść.
| Dokument | Po co jest | Co daje inwestorowi |
|---|---|---|
| MPZP | Określa przeznaczenie terenu i podstawowe parametry zabudowy. | Od razu wiadomo, co można projektować bez dodatkowej decyzji planistycznej. |
| Decyzja WZ | Ustala warunki zabudowy na terenie bez planu miejscowego. | Otwiera drogę do projektu i do dalszego postępowania administracyjnego. |
| Pozwolenie na budowę | Jest zgodą na realizację konkretnego projektu budowlanego. | Po jego uzyskaniu można legalnie rozpocząć roboty, o ile inwestycja tego wymaga. |
W praktyce często myli się te etapy, a to błąd. Plan miejscowy mówi, co wolno zbudować, decyzja WZ wskazuje, na jakich warunkach można to zrobić, a pozwolenie na budowę zatwierdza już konkretny projekt. Jeśli w grę wchodzi inwestycja, która wymaga tylko zgłoszenia, układ formalności będzie krótszy, ale logika pozostaje podobna: najpierw sprawdzenie terenu, potem projekt, na końcu zgoda urzędu.
Żeby ocenić szanse działki, trzeba zejść z poziomu ogólnych zasad do konkretnych kryteriów, które urząd sprawdza po kolei.
Jakie warunki urząd sprawdza przed wydaniem decyzji
Wydanie decyzji nie zależy od jednej przesłanki, tylko od zestawu warunków, które muszą zadziałać łącznie. Ja patrzę na to jak na filtr: jeśli choć jeden element się nie spina, sprawa zaczyna się komplikować. Właśnie dlatego działki, które wyglądają dobrze „na mapie”, potrafią odpadać na etapie formalnym.
Obszar analizowany to fragment otoczenia działki, z którego urząd bierze wzorzec dla nowej zabudowy. To nie jest dowolny kawałek terenu, tylko strefa, w której sprawdza się istniejące budynki, ich funkcje, wysokość, linię zabudowy i sposób zagospodarowania.
| Warunek | Co oznacza w praktyce | Gdzie najczęściej pojawia się problem |
|---|---|---|
| Sąsiednia zabudowa | W pobliżu musi być zabudowa, która pozwala określić parametry nowego obiektu i zachować ład przestrzenny. | Działki na uboczu, z dużymi lukami w zabudowie albo w rejonie dopiero otwieranym na inwestycje. |
| Dostęp do drogi publicznej | Działka musi mieć realny dojazd, a nie tylko teoretyczną możliwość przejazdu. | Nieuregulowane służebności, wąskie dojazdy, sporne granice. |
| Uzbrojenie terenu | Sieci lub możliwość ich zaprojektowania muszą dawać podstawę do obsługi inwestycji. | Brak kanalizacji, zbyt słabe media, konieczność długich przyłączy. |
| Zgodność z przepisami odrębnymi | Inwestycja nie może wchodzić w kolizję np. z ochroną środowiska, zabytków, strefami ochronnymi czy przepisami sanitarnymi. | Tereny chronione, okolice urządzeń infrastruktury, obszary z dodatkowymi ograniczeniami. |
| Grunty rolne i leśne | Jeśli teren wymaga zmiany przeznaczenia, urząd może nie wydać pozytywnej decyzji. | Działki o klasach gruntów, które są mocniej chronione przez przepisy. |
Od 2026 r. ten katalog trzeba czytać razem z nowymi zasadami planowania przestrzennego. Sama analiza sąsiedztwa już nie wystarczy, jeśli gmina nie ma odpowiednio przygotowanego planu ogólnego albo teren nie został w nim prawidłowo wskazany. To prowadzi nas do najważniejszej zmiany, którą dziś trzeba mieć z tyłu głowy.
Co zmienia 2026 rok i dlaczego plan ogólny ma znaczenie
To jest w tej chwili najważniejszy element całej układanki. Plan ogólny gminy staje się wiążący dla decyzji WZ, więc inwestor nie może patrzeć wyłącznie na stan działki i sąsiedztwo. Trzeba jeszcze sprawdzić, czy gmina ma już uchwalony plan i czy działka leży w obszarze, w którym decyzja w ogóle może zostać wydana.
Jeżeli plan ogólny już obowiązuje, decyzja WZ będzie możliwa tylko tam, gdzie gmina wyznaczyła obszar uzupełnienia zabudowy. To ważne, bo nie każda działka położona przy istniejącej zabudowie automatycznie przejdzie pozytywnie przez urząd. Z kolei w gminach, które nie zdążyły z planem ogólnym, po 1 września 2026 r. nowe postępowania o wydanie decyzji WZ będą mocno ograniczone.
- Do 31 sierpnia 2026 r. samorządy mają jeszcze czas na domknięcie planu ogólnego.
- Po 1 września 2026 r. w gminie bez planu ogólnego decyzja WZ będzie możliwa zasadniczo tylko w sprawach wszczętych wcześniej.
- Decyzje prawomocne po 1 stycznia 2026 r. mają ważność 5 lat, a nie bezterminowo.
- Jeśli kupujesz działkę pod budowę, status planu ogólnego sprawdzam dziś tak samo uważnie jak MPZP i dostęp do drogi.
W praktyce oznacza to jedno: dziś nie wystarczy wiedzieć, że działka „kiedyś miała szansę na budowę”. Trzeba sprawdzić, czy ta szansa jeszcze istnieje po zmianach prawa. I właśnie dlatego przed złożeniem wniosku warto podejść do dokumentów bardzo technicznie.

Jak przygotować wniosek, żeby nie utknął w wezwaniu
Ja zawsze zaczynam od opisu inwestycji, nie od samego formularza. Urząd nie potrzebuje ogólnego hasła w stylu „budowa domu”, tylko konkretu: jaka funkcja, jaka skala, jaki dostęp do drogi, jak rozwiązane media i czy planowany obiekt da się wpisać w otoczenie. Im bardziej precyzyjny wniosek, tym mniejsze ryzyko wezwania do uzupełnienia.
- Sprawdź, czy dla działki obowiązuje plan miejscowy, a jeśli nie, to czy gmina ma już plan ogólny i jak wpływa on na teren.
- Przygotuj ogólnopolski formularz wniosku i opisz inwestycję możliwie konkretnie.
- Dołącz mapę zasadniczą albo katastralną z zaznaczonym terenem i obszarem oddziaływania.
- Dodaj parametry, które da się obronić: funkcję budynku, przybliżoną powierzchnię, gabaryty, liczbę kondygnacji, dojazd i media.
- Jeżeli działasz przez pełnomocnika, dołącz pełnomocnictwo i pamiętaj o opłacie.
- Złóż wniosek przez internet, w urzędzie albo listownie, ale pilnuj, by dane działki były zgodne z ewidencją.
Najczęstszy błąd, który widzę, jest banalny: inwestor wpisuje zbyt mało danych i liczy, że resztę „dopowie” urząd. To tak nie działa. Formularz ma dać urzędowi podstawę do oceny, a nie tylko potwierdzić sam zamiar budowy. Jeśli chcesz zaoszczędzić czas, lepiej przygotować opis raz, ale porządnie.
Kiedy wniosek jest kompletny, pozostaje już policzyć koszty i terminy. Tu również łatwo o pomyłkę, zwłaszcza gdy w grę wchodzi pełnomocnik albo prostsza inwestycja mieszkaniowa.
Ile to kosztuje i ile się czeka
Podstawowa opłata skarbowa za decyzję wynosi 598 zł. Jeśli sprawę prowadzi pełnomocnik, trzeba zwykle doliczyć 17 zł za pełnomocnictwo. W części spraw właściciel lub użytkownik wieczysty terenu może być zwolniony z opłaty za samą decyzję, więc przed wpłatą zawsze sprawdzam kartę usługi właściwego urzędu.
| Element | Kwota | Uwagi praktyczne |
|---|---|---|
| Wydanie decyzji | 598 zł | To standardowa opłata skarbowa, chyba że dana sprawa korzysta ze zwolnienia. |
| Pełnomocnictwo | 17 zł | Opłata pojawia się wtedy, gdy ktoś składa dokumenty w Twoim imieniu. |
| Przeniesienie decyzji | 56 zł | Przydaje się, gdy kupujesz działkę z wydaną już decyzją i chcesz ją przejąć. |
Jeśli chodzi o terminy, przepisy rozróżniają kilka wariantów. W prostszych sprawach urząd może działać szybciej, ale ustawowo punktem odniesienia są 21 dni dla wybranych małych domów jednorodzinnych, 65 dni dla biogazowni rolniczych i 90 dni w pozostałych przypadkach. W praktyce największe opóźnienia robią nie same terminy, tylko braki we wniosku, uzgodnienia międzyurzędowe i konieczność uzupełniania dokumentów.
Gdy decyzja już leży na stole, nie znaczy to jeszcze, że można spokojnie czekać bez końca. Właśnie wtedy zaczyna się etap pilnowania ważności dokumentu i przygotowania projektu pod kolejną procedurę.
Co zrobić po uzyskaniu decyzji, zanim złożysz projekt do pozwolenia
Pozytywna decyzja WZ jest dla inwestora dobrym punktem startowym, ale nie kończy pracy. Najpierw trzeba sprawdzić, czy projekt budowlany jest z nią zgodny, a potem przejść przez dokumenty potrzebne do pozwolenia na budowę albo zgłoszenia, jeśli dana inwestycja może iść prostszą ścieżką. W tym miejscu najczęściej wychodzi, czy ktoś planował budowę na poważnie, czy tylko „sprawdzał możliwości”.
- Porównaj parametry projektu z decyzją: funkcję, wysokość, linię zabudowy, intensywność i powierzchnię zabudowy.
- Upewnij się, że masz aktualną mapę do celów projektowych i komplet opracowań od projektanta.
- Sprawdź, czy nie trzeba dodatkowych uzgodnień, na przykład środowiskowych, wodnoprawnych albo konserwatorskich.

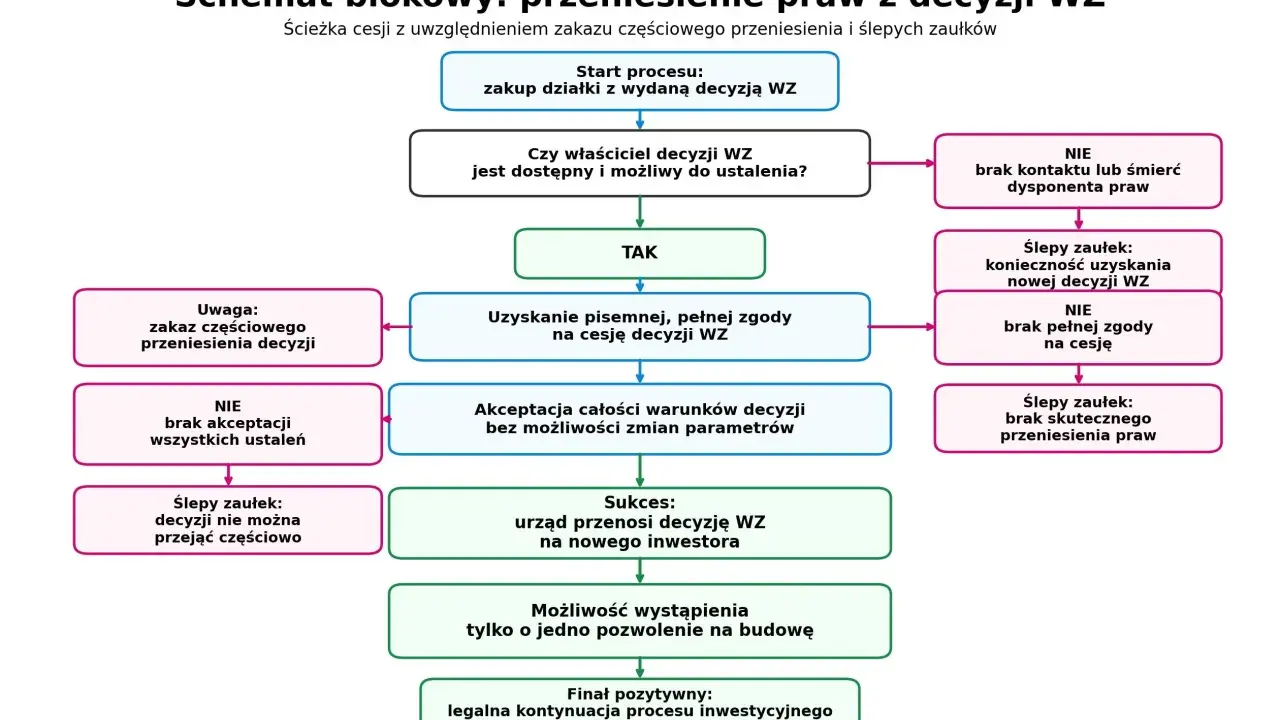

- Jeśli kupiłeś działkę z gotową decyzją, złóż wniosek o przeniesienie jej na siebie.
- Nie odkładaj projektu na później, bo decyzja prawomocna po 1 stycznia 2026 r. wygasa po 5 latach.
Warto też pamiętać o jednej rzeczy, którą wiele osób pomija: sama decyzja nie daje prawa do gruntu i nie przesądza jeszcze o prawie do budowy. To tylko jeden z elementów układanki. Jeśli działka ma słaby stan prawny, brak dojazdu albo konflikt z innymi przepisami, później i tak może pojawić się blokada.
Na końcu i tak wygrywa dobry porządek formalny
W praktyce najbardziej opłaca się działać w tej kolejności: najpierw sprawdzenie planu i statusu gminy, potem analiza działki, później dopiero wniosek i projekt. Taki porządek oszczędza tygodnie, a czasem miesiące, bo eliminuje inwestycje skazane na problemy już na starcie.
Jeżeli miałbym wskazać trzy rzeczy, które najczęściej decydują o powodzeniu całej procedury, byłyby to: lokalizacja w świetle planów gminy, realny dostęp do drogi i kompletny, dobrze opisany wniosek. Reszta zwykle jest konsekwencją tych trzech elementów. Dobrze przygotowana dokumentacja nie robi cudów, ale bardzo skutecznie ogranicza ryzyko odmowy, wezwań i niepotrzebnego przeciągania sprawy.
Jeśli działka wygląda obiecująco, ale masz wątpliwości co do planu ogólnego albo parametrów zabudowy, sprawdzaj je jeszcze przed zakupem. To właśnie na tym etapie najłatwiej uniknąć kosztownej pomyłki, której później nie da się naprawić prostym uzupełnieniem papierów.
