Oczyszczalnia przydomowa - warunki budowy, odległości i formalności

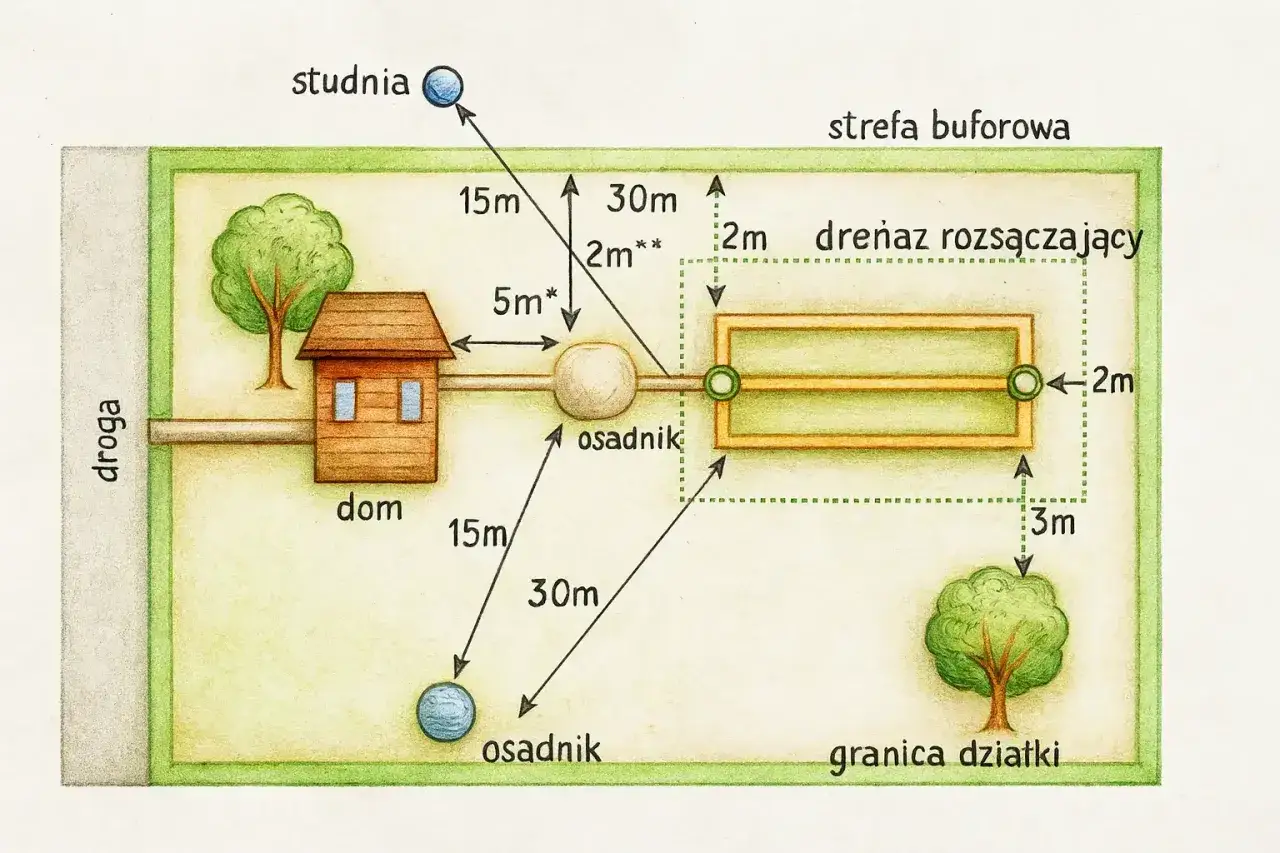

Schemat pokazuje warunki budowy oczyszczalni przydomowej: dom, osadnik, drenaż rozsączający, studnia i drzewa z wymiarami odległości.

Napisano przez

Igor Olszewski

Opublikowano

7 sie 2026

Spis treści

Rozsądnie zaplanowana oczyszczalnia przydomowa oszczędza miejsce, koszty i nerwy, ale tylko wtedy, gdy od początku zgadza się technologia, działka i papierologia. To właśnie warunki budowy oczyszczalni przydomowej decydują, czy inwestycja zamknie się na prostym zgłoszeniu, czy wymaga dodatkowych uzgodnień z urzędem. Poniżej porządkuję temat tak, żeby dało się z niego skorzystać jeszcze przed rozmową z projektantem lub wykonawcą.

Najważniejsze rzeczy do sprawdzenia przed startem inwestycji

  • Sprawdź, czy planowana instalacja mieści się w limicie 7,5 m3/dobę - wtedy zwykle wystarcza zgłoszenie, a nie pozwolenie na budowę.
  • Jeśli ścieki mają trafiać do gruntu lub wód, zweryfikuj też próg 5 m3/dobę dla zwykłego korzystania z wód.
  • Przed wyborem technologii oceń grunt, poziom wód gruntowych i odległość od studni oraz granic działki.
  • Przy osadniku i elementach towarzyszących liczą się konkretne odległości od okien, drzwi, rowów i ujęć wody.
  • Nie zaczynaj robót przed upływem terminów na sprzeciw urzędu: 21 dni dla zgłoszenia budowy i zwykle 30 dni dla zgłoszenia eksploatacji instalacji środowiskowej.
  • Przy drenażu rozsączającym lub studni chłonnej sprawdź, czy nie wchodzą w grę dodatkowe wymogi wodnoprawne.

Od czego zależy, czy inwestycja przejdzie bez problemów

Ja zawsze zaczynam od czterech pytań: czy działka ma miejsce, czy grunt przyjmie wodę, czy poziom wód gruntowych jest bezpieczny i czy ścieki naprawdę zostaną obsłużone przez system przewidziany dla domu jednorodzinnego. Dopiero potem patrzę na ceny urządzeń, bo najtańsza opcja bywa najdroższa, jeśli nie da się jej legalnie i sensownie wkomponować w teren.

W praktyce chodzi o połączenie trzech warstw: technicznej, prawnej i użytkowej. Techniczna mówi, czy oczyszczalnia zadziała na danym gruncie. Prawna rozstrzyga, czy wystarczy zgłoszenie, czy trzeba iść dalej. Użytkowa odpowiada na bardziej przyziemne pytanie: czy domownicy będą mieli wygodny dostęp do serwisu, wywozu osadu i ewentualnych napraw.

Jeżeli działka jest mała, ma wysoki poziom wód gruntowych albo w pobliżu stoi własna studnia, od razu zawęża się lista sensownych rozwiązań. I właśnie dlatego nie zaczynam od katalogu urządzeń, tylko od oceny miejsca. To prowadzi wprost do najważniejszego punktu praktycznego: odległości i lokalizacji elementów instalacji.

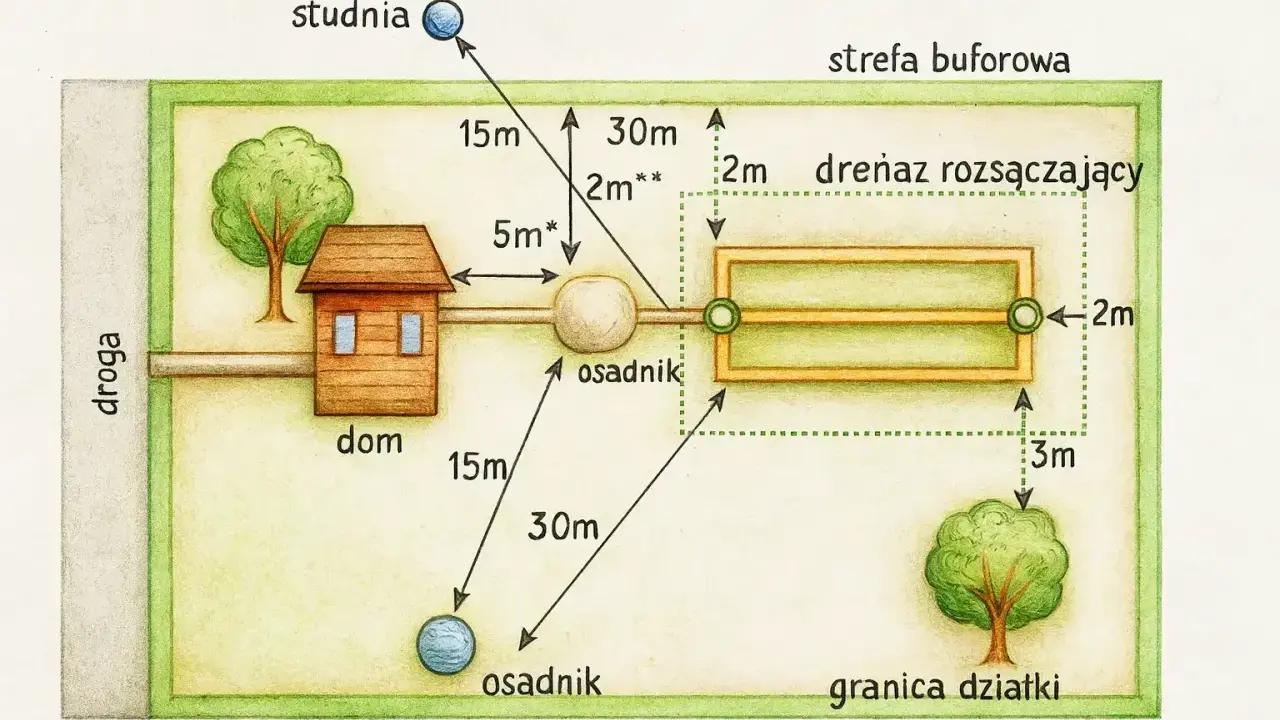

Schemat przedstawia warunki budowy oczyszczalni przydomowej: dom, osadnik, drenaż rozsączający, studnia i granice działki z wymiarami.

Jakie odległości i warunki działki trzeba spełnić

Najwięcej błędów bierze się nie z samej technologii, tylko z ustawienia urządzeń na działce. Dla czytelnika oznacza to prostą zasadę: zanim wybierzesz model, sprawdź geometrię terenu i to, co już na nim stoi. W przypadku przydomowych systemów najmocniej pilnuję odległości od ujęć wody, granicy działki, rowów oraz otworów budynków.

Element otoczenia Praktyczny wymóg Dlaczego to ma znaczenie
Studnia z wodą pitną Najczęściej 30 m przy przewodzie rozsączającym dla oczyszczonych ścieków oraz nawet 70 m przy układach bez biologicznego oczyszczania Chodzi o ochronę wody przed skażeniem i o bezpieczną strefę filtracji
Granica działki Zwykle przyjmuje się co najmniej 2 m dla elementów rozsączających i 5 m dla szczelnych zbiorników oraz osadników To ułatwia serwis, ogranicza konflikty z sąsiadem i zmniejsza ryzyko naruszenia przepisów lokalnych
Rów lub ciek Najczęściej 7,5 m od rowu odwadniającego Chroni przed niekontrolowanym spływem i podmywaniem instalacji
Okna i drzwi budynków Osadniki, separatory i podobne zbiorniki powinny być oddalone zwykle o 5 m To ogranicza uciążliwość zapachową i poprawia bezpieczeństwo użytkowania
Poziom wód gruntowych Im wyżej, tym większe ryzyko, że klasyczny drenaż nie zadziała dobrze Wysoka woda gruntowa potrafi zablokować rozsączanie i przyspieszyć awarie

Przy osadniku wstępnym sprawa bywa trochę bardziej elastyczna: taki zbiornik może stać blisko domu jednorodzinnego, o ile odpowietrzenie wyprowadzi się odpowiednio wysoko, zwykle co najmniej 0,6 m ponad górną krawędź okien i drzwi zewnętrznych. To detal, który wielu inwestorom umyka, a potem wraca w czasie odbioru albo przy pierwszych skargach na zapach.

Jeżeli grunt jest gliniasty, a woda gruntowa stoi wysoko, nie upierałbym się przy drenażu tylko dlatego, że jest popularny. W takiej sytuacji lepiej od razu przejść do technologii bardziej kompaktowej albo szczelnej, niż później ratować się kosztownymi poprawkami. Z tego miejsca najłatwiej przejść do formalności, bo to one rozstrzygają, co wolno zbudować bez pełnej procedury.

Jakie formalności budowlane obowiązują naprawdę

W Polsce dla wielu przydomowych oczyszczalni najważniejsza jest dobra wiadomość: nie trzeba pozwolenia na budowę, jeśli wydajność instalacji nie przekracza 7,5 m3/dobę. W praktyce oznacza to, że typowa instalacja dla domu jednorodzinnego zwykle mieści się w uproszczonej ścieżce i opiera się na zgłoszeniu.

Zgłoszenie budowy

Jeżeli instalacja mieści się w limicie, składa się zgłoszenie do właściwego urzędu i czeka na brak sprzeciwu. Urząd ma na to zwykle 21 dni. Jeśli w tym czasie nie wniesie sprzeciwu, można rozpocząć roboty. To właśnie dlatego przydomowa oczyszczalnia jest formalnie prostsza niż wiele innych elementów infrastruktury na działce.

Warto jednak nie traktować zgłoszenia jak pustej formalności. W praktyce urząd patrzy na to, czy inwestycja jest zgodna z przeznaczeniem działki, czy nie wchodzi w konflikt z lokalnymi ograniczeniami i czy dokumentacja jasno pokazuje, co ma powstać. Im czytelniej to opiszesz, tym mniej ryzykujesz wezwaniami do uzupełnienia.

Zgłoszenie eksploatacji

Drugi krok pojawia się wtedy, gdy system wymaga zgłoszenia instalacji mogącej oddziaływać na środowisko. Tu standardowo trzeba liczyć się z terminem 30 dni na sprzeciw organu. Dla właściciela domu najważniejsze jest to, że nie warto uruchamiać systemu z marszu, jeśli dany wariant wymaga jeszcze takiego zgłoszenia.

W zabudowie mieszkaniowej opłata skarbowa bywa zwolniona, ale zawsze sprawdzam to na etapie składania dokumentów, bo urzędy potrafią różnie opisywać swoje formularze. Z mojego doświadczenia to drobiazg, który łatwo załatwić na początku, a później już tylko zbiera niepotrzebne telefony.

Przeczytaj również: Co zamiast glazury w łazience? Nowoczesne alternatywy bez fug!

Kiedy wchodzi zgoda wodnoprawna

Tu robi się najwięcej nieporozumień. Jeżeli ścieki mają trafiać do wód lub do ziemi, a ilość nie przekracza 5 m3/dobę, często można mówić o zwykłym korzystaniu z wód. Jeśli limit zostaje przekroczony albo system obejmuje dodatkowe urządzenia wodne, sytuacja może wymagać pozwolenia wodnoprawnego albo przynajmniej osobnej procedury zgłoszeniowej.

To ważne zwłaszcza przy drenażu rozsączającym, studni chłonnej lub rozbudowanych układach odprowadzania. Gdy element odwodnienia jest integralną częścią prostego systemu, formalności bywają łagodniejsze. Gdy jednak pojawiają się osobne urządzenia, organ może zakwalifikować je inaczej. Dlatego na tym etapie zawsze warto mieć projektanta, który zna lokalną praktykę urzędu i nie zgaduje na ślepo. To naturalnie prowadzi do pytania, jaki typ oczyszczalni w ogóle ma sens na konkretnej działce.

Który typ oczyszczalni pasuje do jakiej działki

Nie ma jednego modelu, który byłby dobry wszędzie. Ja patrzę przede wszystkim na grunt, przestrzeń i oczekiwaną obsługę. Jeśli działka jest duża, grunt przepuszczalny, a poziom wód gruntowych niski, układ z drenażem rozsączającym może być sensowny. Jeśli miejsce jest ograniczone albo grunt trudny, lepiej sprawdza się kompaktowa oczyszczalnia biologiczna.

Typ rozwiązania Kiedy ma sens Ograniczenia Moja praktyczna ocena
Drenażowa Duża działka, dobry grunt, niski poziom wód gruntowych Wymaga miejsca i dobrze przepuszczalnego podłoża Najlepsza tam, gdzie teren naprawdę współpracuje z projektem
Biologiczna kompaktowa Mała działka, trudniejszy grunt, potrzeba większej przewidywalności Wyższy koszt startowy i większa zależność od zasilania lub serwisu Najbezpieczniejszy wybór tam, gdzie nie ma miejsca na eksperymenty
Z drenażem i pompą Gdy trzeba pokonać spadki terenu albo rozprowadzić ścieki na trudniejszym układzie działki Więcej elementów, większa podatność na awarie i kontrolę serwisową Dobre rozwiązanie, ale tylko wtedy, gdy instalację prowadzi ktoś doświadczony

Z mojej perspektywy najczęstszy błąd polega na tym, że inwestor wybiera system po cenie katalogowej, a nie po warunkach działki. Tymczasem różnica między rozwiązaniem „tańszym na papierze” a rozwiązaniem „tańszym w całym cyklu życia” potrafi być duża. Jeśli grunt nie nadaje się do rozsączania, oszczędność na starcie zwykle kończy się kosztownymi poprawkami po kilku sezonach. To dobry moment, żeby uporządkować sam przebieg inwestycji.

Jak przejść cały proces bez zbędnych poprawek

  1. Sprawdź dokumenty planistyczne - zobacz, czy działka ma miejscowy plan zagospodarowania albo czy potrzebujesz dodatkowego ustalenia warunków zabudowy.
  2. Oceń teren - zmierz odległości od studni, granic działki i budynków, a przy okazji sprawdź poziom wód gruntowych oraz rodzaj gruntu.
  3. Wybierz technologię - dopasuj ją do warunków, a nie do folderu reklamowego.
  4. Przygotuj zgłoszenie budowy - w prostszych przypadkach to właśnie ono otwiera drogę do robót.
  5. Sprawdź dodatkowe obowiązki - jeśli system wymaga zgłoszenia eksploatacji albo procedury wodnoprawnej, załatw to przed uruchomieniem.
  6. Nie zaczynaj zbyt wcześnie - odczekaj wymagane terminy i trzymaj potwierdzenia z urzędu.
  7. Zadbaj o serwis od pierwszego dnia - umowa na wywóz osadu, instrukcja użytkowania i kontrola pracy urządzenia oszczędzają najwięcej nerwów.

Ja lubię jeszcze jeden drobiazg: po montażu robię zdjęcia instalacji przed zasypaniem wykopów. To nie jest wymóg sam w sobie, ale bardzo pomaga, gdy później trzeba wrócić do przebiegu rur, połączeń albo lokalizacji elementów serwisowych. I właśnie takie praktyczne zabezpieczenia odróżniają spokojną inwestycję od tej, która po roku wymaga koparki drugi raz.

Na koniec sprawdź te trzy rzeczy, zanim zamówisz sprzęt

Jeśli miałbym zostawić tylko jedną radę, brzmiałaby tak: nie zaczynaj od wyboru modelu, tylko od sprawdzenia działki. Trzy rzeczy decydują najczęściej o sukcesie albo porażce całej inwestycji: grunt, woda gruntowa i odległość od studni. Gdy te elementy są policzone uczciwie, reszta staje się zwykłą procedurą budowlaną.

W dobrze przygotowanym projekcie formalności są przewidywalne, a sama eksploatacja nie wymaga ciągłych interwencji. Jeśli jednak działka ma słaby grunt, wysoką wodę gruntową albo własne ujęcie wody tuż obok planowanego systemu, lepiej zmienić technologię niż walczyć z naturą i przepisami jednocześnie. Taki wybór jest zwykle tańszy, bezpieczniejszy i po prostu rozsądniejszy.

FAQ - Najczęstsze pytania

Jeśli wydajność instalacji nie przekracza 7,5 m3 na dobę, zwykle nie potrzeba pozwolenia na budowę i wystarcza zgłoszenie. Urząd ma zwykle 21 dni na sprzeciw. Gdy ścieki mają trafiać do gruntu lub wód, trzeba też sprawdzić próg 5 m3 na dobę, bo przy większej skali może wejść w grę pozwolenie wodnoprawne albo osobna procedura.

Przy przewodzie rozsączającym odległość od studni z wodą pitną wynosi najczęściej 30 m, a przy układach bez biologicznego oczyszczania nawet 70 m. Zwykle przyjmuje się też co najmniej 2 m od granicy działki dla elementów rozsączających i 5 m dla szczelnych zbiorników oraz osadników. Osadniki i podobne zbiorniki powinny być oddalone około 5 m od okien i drzwi, a odpowietrzenie wyprowadza się co najmniej 0,6 m ponad ich górną krawędź.

Drenaż rozsączający sprawdza się na większej działce, przy przepuszczalnym gruncie i niskim poziomie wód gruntowych. Jeśli grunt jest gliniasty, działka mała albo woda gruntowa stoi wysoko, lepiej rozważyć kompaktową oczyszczalnię biologiczną lub inne rozwiązanie bardziej przewidywalne. Sam wybór modelu po cenie katalogowej bez oceny terenu często kończy się kosztownymi poprawkami.

Najpierw warto sprawdzić miejscowy plan albo warunki zabudowy, potem ocenić grunt, poziom wód gruntowych i odległości na działce. Następnie dobiera się technologię do terenu, składa zgłoszenie budowy i sprawdza, czy potrzebne jest także zgłoszenie eksploatacji lub procedura wodnoprawna. Dobrym zabezpieczeniem jest też dokumentowanie montażu zdjęciami przed zasypaniem wykopów.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

zgłoszenie drenaż studnia osadnik wody gruntowe

Udostępnij artykuł

Igor Olszewski

Igor Olszewski

Nazywam się Igor Olszewski i od 8 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w młodości, gdy fascynowałem się różnorodnością architektury i możliwościami, jakie daje aranżacja przestrzeni. W mojej pracy staram się przybliżać czytelnikom złożone zagadnienia związane z budową i urządzaniem wnętrz, tłumacząc je w sposób zrozumiały i przystępny. Pisząc dla kolibripodlogi.pl, koncentruję się na dostarczaniu rzetelnych informacji, które pomagają w podejmowaniu świadomych decyzji dotyczących inwestycji w nieruchomości oraz aranżacji wnętrz. Dokładam wszelkich starań, aby moje teksty były aktualne i oparte na sprawdzonych źródłach, a także staram się śledzić najnowsze trendy w branży. Wierzę, że dobrze zorganizowana wiedza oraz jasne przedstawienie tematów mogą pomóc każdemu w stworzeniu wymarzonej przestrzeni.
