Działka rolno-budowlana - jak uniknąć błędów przed zakupem?

Działka rolno budowlana z gotowym domem i fundamentami pod kolejny. Materiały budowlane czekają na rozpoczęcie prac.

Napisano przez

Borys Urbański

Opublikowano

17 sie 2026

Spis treści

Działka rolno budowlana brzmi jak prosty kompromis między tańszym gruntem a możliwością postawienia domu, ale w praktyce o wszystkim decydują dokumenty, nie sama nazwa w ogłoszeniu. Najczęściej problem nie dotyczy projektu, tylko tego, czy teren ma właściwe przeznaczenie, czy wymaga wyłączenia z produkcji rolnej i czy da się legalnie wejść w procedurę budowlaną. Poniżej rozkładam to na etapy, które naprawdę warto sprawdzić przed zakupem i przed złożeniem papierów.

Najważniejsze informacje o budowie na gruncie z częścią rolną

  • Najpierw sprawdza się MPZP albo możliwość uzyskania WZ, bo to one przesądzają, czy zabudowa jest w ogóle dopuszczalna.
  • „Odrolnienie” to zwykle dwa kroki - zmiana przeznaczenia terenu i wyłączenie gruntu z produkcji rolniczej.
  • W 2026 roku trzeba uważać na plan ogólny gminy, bo po 1 września 2026 r. w wielu miejscach nowe WZ mogą nie zostać wydane.
  • Pozwolenie na budowę i zgłoszenie to nie to samo - tryb zależy od rodzaju obiektu i zasięgu jego oddziaływania.
  • Największe ryzyko to zakup bez dojazdu, bez jasnego przeznaczenia i bez policzonych opłat.

Czym naprawdę jest taki grunt

W praktyce nie ma jednej, precyzyjnej kategorii prawnej, która zawsze działałaby pod nazwą „rolno-budowlana”. To raczej skrót myślowy używany dla terenu, na którym część powierzchni ma charakter rolny, a część może zostać przeznaczona pod zabudowę. Dla inwestora to ważne rozróżnienie, bo od niego zależy, czy patrzy na grunt jak na zwykłą działkę pod dom, czy jak na teren wymagający dodatkowych decyzji i formalności.

Ja rozbijam taki przypadek na cztery osobne pytania, bo tylko wtedy widać, z czym naprawdę mamy do czynienia:

  • grunt rolny - służy produkcji rolnej i nie każdy dom da się na nim postawić od ręki,
  • zabudowa siedliskowa - wiąże się z gospodarstwem rolnym, a nie z dowolną zabudową mieszkaniową,
  • teren budowlany - plan miejscowy albo decyzja WZ dopuszcza zabudowę mieszkaniową, usługową lub inną,
  • nieruchomość mieszana - jedna działka może mieć różne użytki i różne ograniczenia, więc każdą część trzeba ocenić osobno.

To rozróżnienie nie jest akademickie. Jeśli pomylisz grunt rolny z budowlanym, możesz kupić atrakcyjny teren, który w dokumentach nadal nie daje podstaw do rozpoczęcia inwestycji. Dopiero po takim uporządkowaniu pojęć ma sens sprawdzanie konkretnych papierów.

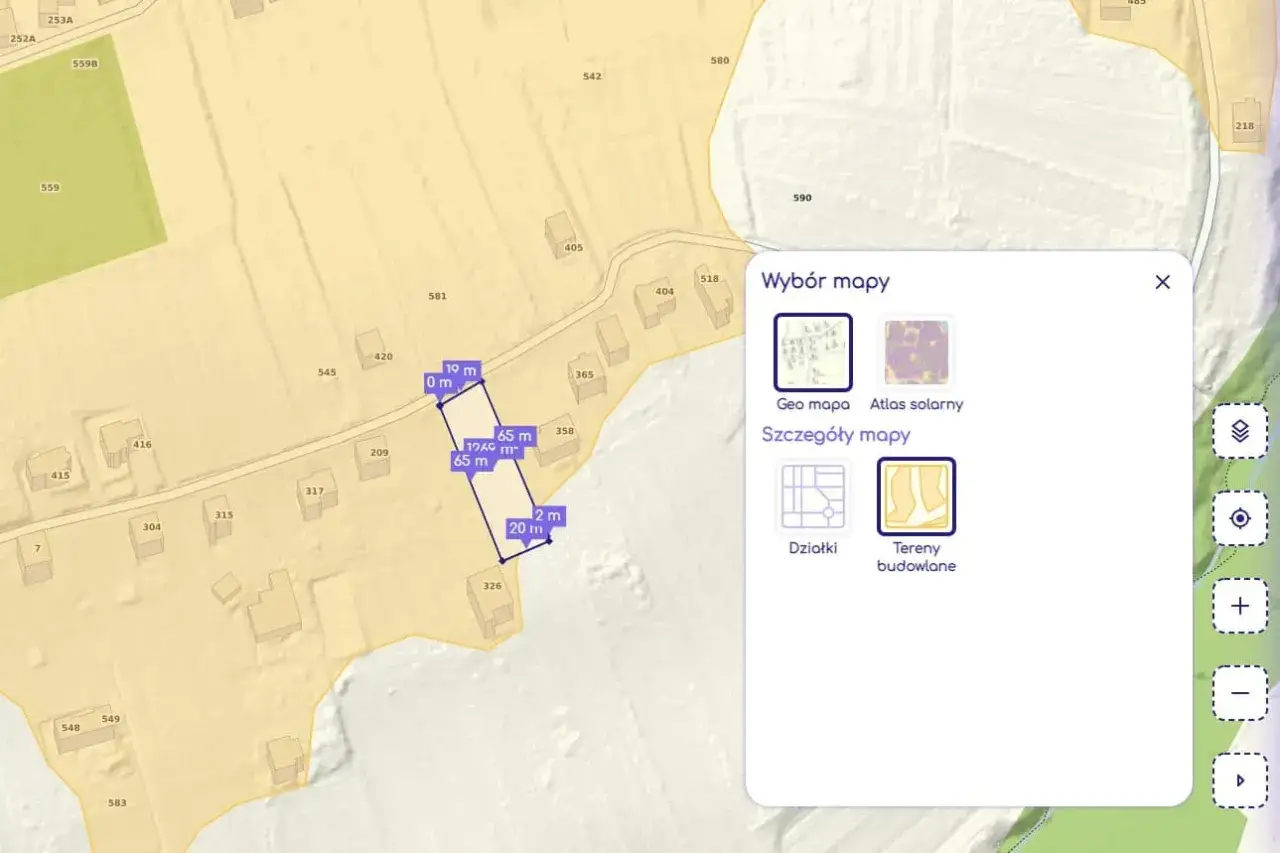

Mapa przedstawia działkę rolną budowlaną o wymiarach 65x19m, z zaznaczonymi granicami i powierzchnią 1969 m².

Co sprawdzić w dokumentach przed zakupem

Ja zawsze zaczynam od papierów, bo jedna linijka w planie miejscowym potrafi zmienić opłacalność całej inwestycji. Na tym etapie chodzi nie tylko o to, czy wolno budować, ale też co dokładnie można zbudować, gdzie można to postawić i czy później da się przejść przez procedurę bez dodatkowych blokad.

Co sprawdzam Co z tego wynika Dlaczego to ważne
MPZP, czyli miejscowy plan zagospodarowania przestrzennego Pokazuje przeznaczenie terenu, linie zabudowy, minimalną powierzchnię biologicznie czynną i ewentualne zakazy Jeśli plan nie dopuszcza zabudowy mieszkaniowej, sam fakt, że sąsiedzi mają domy, niczego nie zmienia
Plan ogólny gminy i możliwość uzyskania WZ Pomaga ocenić, czy w ogóle da się uzyskać decyzję o warunkach zabudowy Bez tego projekt może utknąć jeszcze zanim trafi do urzędu budowlanego
Ewidencja gruntów i budynków Wskazuje klasę gruntu, użytek i powierzchnię działki Klasa gleby wpływa na to, czy i jak trudne będzie wyłączenie gruntu z produkcji rolnej
Księga wieczysta Pokazuje właściciela, obciążenia, służebności i możliwe ograniczenia prawne To podstawa, jeśli chcesz uniknąć zakupu gruntu z ukrytym problemem
Dostęp do drogi publicznej Potwierdza, że działka ma formalny i fizyczny dojazd Brak dojazdu bardzo często blokuje albo komplikuje pozwolenie
Uzbrojenie terenu Sprawdzasz wodę, prąd, kanalizację, gaz i warunki przyłączeń Nawet dobrze położona działka może być droga, jeśli media są daleko

Jeśli w dokumentach teren nadal figuruje jako rolny, a plan albo decyzja WZ nie otwierają drogi do zabudowy, atrakcyjna cena nie robi z niego działki gotowej pod dom. Na tym etapie najczęściej wychodzi, czy inwestycja jest realna, czy tylko dobrze wygląda na zdjęciach. Kiedy to już wiesz, można przejść do samej ścieżki formalnej.

Jak wygląda ścieżka formalna krok po kroku

Największe nieporozumienie polega na tym, że ludzie wrzucają do jednego worka całe „odrolnienie”, a to zwykle dwa różne kroki. Najpierw musi pojawić się dopuszczenie zabudowy w planie albo w decyzji o warunkach zabudowy, a dopiero potem składa się wniosek o wyłączenie gruntu z produkcji rolniczej. Bez tej kolejności urząd nie ma podstaw, by pchnąć sprawę dalej.

  1. Sprawdź MPZP, a jeśli go nie ma, ustal, czy możesz wnioskować o WZ. Jak podaje Gov.pl, po 1 września 2026 r. w gminie bez planu ogólnego wydanie nowych decyzji WZ i uchwalanie nowych planów miejscowych będzie co do zasady zablokowane, jeśli postępowanie nie ruszyło wcześniej.
  2. Złóż wniosek o wyłączenie gruntu z produkcji rolniczej, jeśli część terenu ma zostać zajęta pod dom, podjazd albo inny element inwestycji. Jak podaje Biznes.gov.pl, to często jeden z warunków uzyskania pozwolenia na budowę.
  3. Zamów projekt i mapę do celów projektowych. Projektant powinien ograniczyć fragment wyłączany z produkcji rolnej do minimum, bo od tego zależą późniejsze opłaty i zakres formalności.
  4. Wybierz właściwy tryb realizacji, czyli pozwolenie albo zgłoszenie, i dopiero wtedy składaj komplet dokumentów.
Etap Ustawowy termin Co to oznacza w praktyce
Warunki zabudowy 90 dni To termin dla standardowych spraw, ale może się wydłużyć, jeśli dokumenty są niepełne
Pozwolenie na budowę 65 dni Urząd ma czas na wydanie decyzji, ale kompletność wniosku jest kluczowa
Zgłoszenie budowy 21 dni Jeśli organ nie wniesie sprzeciwu, można ruszać z robotami

Na papierze brzmi to prosto, ale w praktyce najwięcej czasu zjadają braki formalne i zbyt późne zebranie dokumentów. Właśnie dlatego tak ważne jest rozdzielenie pytania o przeznaczenie gruntu od pytania o sam tryb budowy.

Pozwolenie czy zgłoszenie

To są dwa różne poziomy formalności. Najpierw trzeba ustalić, czy grunt w ogóle nadaje się pod zabudowę, a dopiero potem wybrać, czy budowę prowadzisz na podstawie pozwolenia, czy wystarczy zgłoszenie. W praktyce największe różnice wynikają z rodzaju obiektu i zasięgu jego oddziaływania, czyli tego, czy budynek wpływa na otoczenie poza granicami działki.

Sytuacja Zwykle potrzebujesz Na co uważać
Wolnostojący dom jednorodzinny, którego obszar oddziaływania mieści się w całości na działce Zgłoszenia z projektem budowlanym Urząd ma 21 dni na sprzeciw, a brak sprzeciwu pozwala rozpocząć roboty
Większy albo bardziej skomplikowany obiekt Pozwolenia na budowę To bezpieczniejszy i częstszy wariant przy inwestycjach, które wykraczają poza standardowy dom
Dom do 70 m2 Uproszczonego zgłoszenia To ułatwienie nie omija planistycznych ograniczeń, więc działka nadal musi mieć właściwy status pod zabudowę

Właśnie tu wielu inwestorów myli uproszczony tryb z uproszczonym przeznaczeniem gruntu, a to dwa różne światy. Dom można zgłosić szybciej, ale sam fakt zgłoszenia nie naprawi błędów w planie, klasie gruntu ani w decyzji o wyłączeniu terenu z produkcji rolnej. I to prowadzi do najczęstszych blokad, które zwykle wychodzą dopiero po podpisaniu umowy.

Gdzie najczęściej pojawiają się blokady i dodatkowe koszty

Najdroższe błędy nie pojawiają się na placu budowy, tylko dużo wcześniej, przy zakupie i kompletowaniu dokumentów. Z mojego doświadczenia wynika, że ludzie najczęściej przeceniają to, co „da się dogadać z urzędem”, a nie doceniają tego, co już jest zapisane w planie, ewidencji i księdze wieczystej.

  • Brak formalnego dojazdu do drogi publicznej - to jeden z najgorszych scenariuszy, bo nawet atrakcyjna działka przestaje być wygodna inwestycyjnie.
  • Zakup bez sprawdzenia klasy gruntu - im lepsza gleba, tym większe ograniczenia i zwykle trudniejsza procedura wyłączenia z produkcji rolnej.
  • Założenie, że sąsiedztwo domów wystarczy - to częsty błąd, bo legalność zabudowy wynika z dokumentów, a nie z tego, co już stoi obok.
  • Zbyt późne złożenie wniosku o wyłączenie z produkcji - wtedy projekt trzeba poprawiać, a harmonogram się rozjeżdża.
  • Nieuwzględnienie opłat - przy wyłączeniu gruntu mogą pojawić się należność jednorazowa i opłaty roczne, często przez 10 lat, więc warto policzyć to przed podpisaniem umowy.
  • Ignorowanie terminów planistycznych w 2026 roku - jeśli gmina nie ma planu ogólnego, czekanie z decyzją może oznaczać zamknięcie drogi do nowej WZ.

Najlepiej działa tu prosta zasada: im mniej domysłów, tym mniej kosztownych niespodzianek. Jeśli te punkty masz pod kontrolą, zostaje już tylko dobra kolejność działań, która porządkuje cały proces od początku do końca.

Mój praktyczny porządek działania przy takim terenie

Gdybym miał przejść tę ścieżkę od zera, zrobiłbym to dokładnie w tej kolejności:

  1. Wyciągnąłbym MPZP albo sprawdził, na jakim etapie jest plan ogólny gminy.
  2. Zweryfikowałbym księgę wieczystą, ewidencję gruntów i formalny dojazd do drogi publicznej.
  3. Ustaliłbym, czy dla terenu potrzebna będzie decyzja WZ i czy nie zderzę się z terminami przejściowymi w 2026 roku.
  4. Złożyłbym wniosek o wyłączenie gruntu z produkcji rolniczej, zanim zamówię finalny projekt.
  5. Dopiero potem zdecydowałbym, czy wystarczy zgłoszenie, czy potrzebne będzie pozwolenie na budowę.
  6. Na końcu dopiąłbym projekt, mapy, formalności rozpoczęcia robót i dokumentację odbiorową.

To właśnie ta kolejność oszczędza najwięcej czasu i pieniędzy. Przy terenie z częścią rolną wygrywa nie ten, kto najszybciej kupi działkę, tylko ten, kto najpierw sprawdzi plan, potem formalności, a dopiero na końcu zamówi projekt domu i wejście ekipy na plac budowy.

FAQ - Najczęstsze pytania

MPZP pokazuje, czy teren w ogóle dopuszcza zabudowę, a także określa linię zabudowy, minimalną powierzchnię biologicznie czynną i ewentualne zakazy. Jeśli planu nie ma, trzeba sprawdzić, czy da się uzyskać WZ. W artykule jest też ważna uwaga na 2026 rok: po 1 września w gminie bez planu ogólnego nowe WZ mogą nie zostać wydane, jeśli postępowanie nie ruszyło wcześniej.

Najpierw musi pojawić się dopuszczenie zabudowy w MPZP albo w decyzji WZ, a dopiero potem składa się wniosek o wyłączenie gruntu z produkcji rolniczej. To zwykle dwa osobne etapy, a nie jeden wniosek. Bez właściwej kolejności urząd nie ma podstaw, by prowadzić sprawę dalej.

Warto przejrzeć księgę wieczystą, ewidencję gruntów i potwierdzić formalny dostęp do drogi publicznej. Trzeba też sprawdzić klasę gruntu, bo wpływa na trudność wyłączenia z produkcji rolnej, oraz uzbrojenie terenu, czyli wodę, prąd, kanalizację i gaz. Sama obecność domów w sąsiedztwie nie zastępuje tych ustaleń.

Wolnostojący dom jednorodzinny, którego obszar oddziaływania mieści się w całości na działce, zwykle można realizować na zgłoszenie z projektem budowlanym. Większy albo bardziej skomplikowany obiekt wymaga pozwolenia na budowę. Uproszczony tryb dla domu do 70 m2 nie omija jednak ograniczeń planistycznych, więc działka nadal musi mieć właściwy status.

Najczęstsze problemy to brak formalnego dojazdu do drogi publicznej, zła ocena klasy gruntu, zbyt późny wniosek o wyłączenie z produkcji rolnej i założenie, że same domy obok wystarczą do budowy. Trzeba też uwzględnić opłaty przy odrolnieniu, bo mogą obejmować należność jednorazową i opłaty roczne nawet przez 10 lat. Do tego dochodzą terminy planistyczne związane z 2026 rokiem.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

mpzp warunki zabudowy odrolnienie księga wieczysta pozwolenie na budowę

Udostępnij artykuł

Borys Urbański

Borys Urbański

Nazywam się Borys Urbański i od pięciu lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się od małego projektu remontowego w moim własnym domu, który z czasem przerodził się w pasję do tworzenia funkcjonalnych i estetycznych przestrzeni. Lubię dzielić się swoją wiedzą, pomagając innym zrozumieć złożoność procesów budowlanych oraz najnowsze trendy w aranżacji wnętrz. W mojej pracy koncentruję się na dostarczaniu rzetelnych i przystępnych informacji, które mogą być przydatne zarówno dla profesjonalistów, jak i dla osób planujących swoje pierwsze projekty. Staram się zawsze weryfikować źródła i porównywać różne podejścia, aby moje teksty były jak najbardziej aktualne i zrozumiałe. Wierzę, że dobrze zaplanowana przestrzeń może znacząco wpłynąć na jakość życia, dlatego z pasją podchodzę do każdego tematu, który poruszam na stronie kolibripodlogi.pl.

Napisz komentarz
